Erfahren Sie hier den aktuellen Stand des Neubauvorhabens Woltersstraße 20 in Hamburg Groß Borstel

Den Bauverlauf der Jahre 2022 und 2023

Da es sich bei diesem Blog um den aktuellen Stand des Bauprojekts handelt, habe ich für die interessierten Leser, den Bauverlauf der Jahre 2022 und 2023 in das Verzeichnis Archiv 2022 und Archiv 2023 verschoben. Alle Einträge stehen dort weithin zur Verfügung.

Beachten Sie bitte auch die untenstehenden Kommentare unserer Leser.


16. KW 2025

Osterhase mit Ostereiern und Biene
Wir wünschen allen Lesern dieses Blogs frohe Ostertage

3. KW 2025

Die Garten- und Landschaftsbauer haben sich sehr ins Zeug geworfen und die Außenarbeiten weitgehend abgeschlossen.

In dieser Woche wurden die Terrassen angelegt. Sobald es wieder wärmer wird, steht einem Frühstück im Sonnenaufgang nichts mehr im Wege. Für kommende Woche ist Frost vorhergesagt. So können die Arbeiten leider noch nicht komplett abgeschlossen werden.

2. KW 2025

Am 7. Januar 2025 hat sich der Garten- und Landschaftsbauer aus der Weihnachtspause zurückgemeldet. Es wurde damit begonnen die Terrassen für die Erdgeschosswohnungen anzulegen.


52. KW 2024

Jetzt neigt sich dieses Jahr seinem Ende. Alle Firmen haben sich bereits in die Weihnachtspause verabschiedet. Wir sind noch mit ein paar Aufräumarbeiten beschäftigt.

Wir möchten allen Interessierten an diesem Blog auf diesem Weg einen guten Rutsch und ein erfolgreiches neue Jahr wünschen.

Da das Bauvorhaben noch längst nicht zu Ende ist, wird dieser Blog auch im neuen Jahr fortgesetzt.

51. KW 2024

Frohe Weihnachten

Zu Weihnachten haben die Garten- und Landschaftsbauer unseren Mietern und uns noch eine besondere Freude bereitet. Sie haben sich noch einmal besonders ins Zeug gelegt bevor es in die Weihnachtspause geht. Sie haben den Eingangsbereich gepflastert. Somit brauchen unsere Mieter nicht weiter über Paletten laufen um ins Haus zu gelangen. Insgesamt sind wir mit dem Fortschritt beim Gartenbau auch sehr zufrieden.

Des Weiteren wünschen wir den Lesern dieses Blogs ein frohes Weihnachtsfest und ein gutes und erfolgreiches neue Jahr.

49. KW 2024

Nachdem dieser Blog ein paar Wochen geruht hat, möchten wir zum Jahresende noch über die laufenden Aktivitäten berichten. Nach längerer und zeitaufwändiger Suche nach einem passenden Garten- und Landschaftsbauer, konnten wir ein junges Unternehmen für unser Vorhaben gewinnen. Im ersten Abschnitt hat der Garten- und Landschaftbauer die Regenwasserrigolen eingebaut. Der Umgang mit Regenwasser, welches auf dem Grundstück versickert, gehört ebenfalls zum Nachhaltigkeitskonzept, wie eine dezentrale Warmwasserversorgung, die solarthermische Anlage und die Photovoltaikanlagen. Ein weiterer Vorteil ist, dass dass Mischwassersiel bei Starkregen entlastet wird.

32. KW 2024

In dieser Woche wurden noch zahlreiche Nacharbeiten ausgeführt. Insbesondere der Elektroinstallateur war noch einmal sehr gefragt.

Wir waren auch sehr gepannt wie sich die neue Technik im Alltag bewähren wird. Insbesondere die solarthermische Anlage. Wird sie den prognostizierten solaren Energiebeitrag erreiche?

Des Weiteren waren wir sehr damit beschäftigt, das Haus in seinen bestimmungsgemäßen Gebrauch zu überführen. Sehr viele Kleinigkeiten sind und waren zu organisieren.

Am Ende der Woche haben wir uns, bei einer tropischen Nacht, eine Auszeit auf der Dachterrasse mit einem kühlen Getränk gegönnt und die fantastische Dachterrasse genossen.

31. KW 2024

Der Volksmund sagt: „Was lange währt, wird endlich gut.“ Manchmal heißt es: „Gut Ding will Weile haben.“

In dieser Woche fand tatsächlich die Bauabnahme statt. Trotz all dem Frust, der Verzweifelung und der Wut, ist das Haus am Ende doch sehr schön geworden.

Und so geht eine fast 5 jährige Odyssee nun ihrem Ende entgegen. Zeitweise haben wir nicht mehr an eine erfolgreiche Umsetzung geglaubt.

Also grüner Haken daran.

Inzwischen haben bereits die ersten Mieter begonnen, den Neubau zu beziehen. Es kehrt also allmählich wieder Leben in dem Haus in der Woltersstraße 20 ein. Die Wohnungen haben sich praktisch von selbst vermietet. Dieser Erfolg freut uns sehr.

Eine Dankeschön-Stein, den wir von den Kinder unsere neuen Mieter erhalten haben
Dankeschön-Stein

Wir haben dieses Projekt Anfang 2017 gestartet, nach dem klar war, dass eine Sanierung des Bestandsgebäudes wirtschaftlich nicht sinnvoll war. Unser Ziel war es einen attraktiven Ersatz für das Bestandsgebäude, ein Wiederaufbau von 1950 nach einem Bombenschaden, zu bezahlbaren Konditionen, zu schaffen.

Nach fast 7 Jahren Kampf mit Behörden, Bestandsmietern, Bauunternehmen, unzähligen Entscheidungen, die wir treffen mussten, ist es für uns ein doch recht eigentümliches Gefühl, dieses Haus, noch vor der vollständigen Fertigstellung, wieder in andere Hände zu übergeben.

30. KW 2024 Meilenstein

🙂 Kaum zu Glauben aber doch war – alle Wohnungen sind bezugsfähig – nicht fertig. Aber immerhin nach gut 4 1/2 Jahren Bauzeit. Zeitweise haben wir nicht mehr an eine Fertigstellung geglaubt. Und jetzt endlich stehen wir vor der Fertigstellung.

In dieser Woche wurde noch alle Sanitärarmaturen eingebaut, die Heizungsanlage und die solarthermische Anlage in Betrieb genommen Ebenso wurde Lüftungsanlage im Keller installiert. Die fehlenden Geländer wurden montiert und der Belag der Dachterrasse verlegt. Fast alle Gewerke haben einen grüner Haken.

In der kommenden Woche soll dann die Bauabnahmen sein.

29. KW 2024

Das Highlight dieser Woche ist zweifellos, dass der Hauswasseranschluss endlich hergestellt wurde. Hier können wir also endlich einen grüner Haken daran machen! Kommende Woche soll dann auch der Abwasseranschluss endlich fertig werden. Auf dem Bild ist der neue Wasserzähler zu sehen. Der Bauwasserzähler wurde erst am 26.06.2024 durch Hamburg Wasser, wegen Eichzeitablauf ersetzt. In Deutschland muss eben alles seine Ordnung haben.

Die Tischler haben mittlerweile die allermeisten Türen eingebaut. Bis auf die Tür zum Heizungs- und Technikkeller werden alle Türen kommende Woche fertig.

Der Elektroinstallateur hat die Elektroinstallation im Gebäudeinnenbereich ebenfalls weitgehend abgeschlossen.

Zurzeit ist der Baustand auf einem guten Weg.

Am Ende dieses Monats soll die Bauabnahme erfolgen. Bis dahin sind es noch 6 Werktage und viel Detailarbeit.

28. KW 2024

Diese Wochen können wir verkünden, dass endlich auch das letzte Gewerk (Montage der Treppenhausgeländer) gestartet ist. Das ist erfreulich!

Der Elektroinstallateur hat die allermeisten Schalter und Steckdosen angeschlossen.

Weniger erfreulich ist, dass bereits begonnene Gewerke unterbrochen und nicht fertiggestellt wurden.

Am Mittwoch waren endlich die Schlosser vor Ort und montierten die Treppengeländer. Die Arbeiten sollten bis Freitag fertiggestellt sein. Am Freitag war kein Schlosser vor Ort und es fehlt ein Treppengeländerelement und weitere abschließende Arbeiten.

Die Unterkonstruktion des Dachterrassenbelags wurde bereits am 4. Juli 2024 begonnen. Seit dem ist nichts weiter passiert.

In der vergangenen Woche wurden die Zimmertüren eingebaut. Seit dem auch hier wieder relativer Stillstand. Es fehlen die Wohnungstüren.

Bei den Hausanschlüssen das Gleiche. Die Arbeiten wurden begonnen und abgebrochen. Seit dem 26.Juni 2024 wird darauf gewartet, dass die Kellerwand außen abgedichtet wird. In dieser Woche wurde die Wand, durch den Bauleiter höchst persönlich, abgedichtet. Die Hausanschlussarbeiten wurden noch nicht wieder aufgenommen. Aber wir haben zur Not noch das Dixie-Klo vor der Tür, was für ein Glück.

Der Sanitärinstallateur war am Freitag vor Ort. Veränderungen konnte ich keine feststellen. Die Badarmaturen fehlen komplett. Die Heizungsanlage sowie die solarthermische Anlage fehlen ebenfalls.

Der Fliesenleger konnte ebenfalls abschließend nicht weiter arbeiten. In der Zwischenzeit ist er jetzt auf einer anderen Baustelle.

Ebenso ist das Dach noch nicht abschließend fertiggestellt.

  • Treppengeländer
    Treppengeländer

27. KW 2024

In dieser Woche haben die Tischler die Zimmertüren eingebaut. Leider fehlen noch die Wohnungstüren. Diese sind noch in der Fertigung.

Wohnzimmer 2. OG

In den Obergeschossen wurden die Schutzfolien der Fenster entfernt. Wir sind wirklich beeindruckt wie schön die Wohnungen geworden sind. Mit den freien Fenstern hat sich die Atmosphäre der Wohnungen noch einmal völlig verändert.

Die Schlosser sollten eigentlich auch schon seit längerem damit begonnen haben, die Treppengeländer im Treppenhaus zu montieren. Auch diese befinden sich noch in der Fertigung. Da im Treppenhausauge noch ein Baugrüst für die Montage der Treppengeländer steht, musste der Fliesenleger die Arbeiten unterbrechen.

Aufgrund von nicht abgeschlossenen Arbeiten bei der Hausabdichtung, konnten die Hausanschlüsse für Wasser und Abwasser nicht hergestellt werden. Die schweren Baumaschinen wurden wieder abgeholt, da sie auf einer anderen Baustelle benötigt werden.

Die Baufirma hat jetzt die Termine für die Bauabnahme bekannt gegeben. Diese sollte Ende des Monats sein. Alles kurz bei knapp. Immerhin – wir hätten nicht gedacht, dass wir so weit kommen.

26. KW 2024

Innentür in der Dachgeschosswohnung

Der Tischler hat mit dem Einbauen der Zimmertüren begonnen. Die Dachgeschosswohnung ist die erste Wohnung die fast fertig ist. Es fehlt noch die Wohnungstür, die Badarmaturen, ein paar Sockelleisten sowie ein paar Steckdosenabdeckungen.

Die Schlosser haben die Außengeländer an den Balkonen installiert.

Die Tischer haben damit begonnen die Verkleidung der Attika herzustellen. Sofern die Verleidung fertig ist können auch die Geländer auf der Dachterrasse montiert werden. Geliefert sind diese bereits.

25. KW 2024

Baustromverteiler

In Hamburg sagt man tschüs

Nach guten 4 Jahren Mietzeit ist der Baustromverteiler jetzt obsolet und kann zurückgegeben werden. Strom und Gas sind endlich im Haus und können verwendet werden. Also grüner Haken daran.

Der Fliesenleger hat in dieser Woche die Keller gefliest. Endgültig fertig wird er aber auch erst in der kommenden Woche.

Der Elektroinstallateur hat die meisten Steckdosen und Lichtschalter bereits verdrahtet.

Der Tiefbau ist auch vor Ort und schachtet Teile des Hauses wieder aus.

Die angekündigten Gewerke wie Schlosser, Innentüreinbauer und Terrassenbelagverleger waren nicht da. Sie sollen jetzt kommende Woche starten.

24. KW 2024

Auch diese Woche wurde vom Fliesenleger dominiert. Die Fliesenarbeiten sollen bis auf den Kellerbereich diese Woche abgeschlossen werden.

Dann wäre ein ungehinderter Zugang zu den Wohnungen wieder möglich.

Überraschenderweise hat Gasnetz-Hamburg die Arbeiten für den Gasanschluss wieder aufgenommen. So wurde diese Woche ein Leerrohr unter der Straße verlegt. Aufgrund des Alters des Gasnetzes sind die Arbeiten zum Anschluss des Hauses herausfordernder als erwartet.

Für kommende Woche sind verschiedene Gewerke angekündigt. So soll ab kommender Woche mit dem Einbau der Wohnungstüren begonnen werden. Des Weiteren sollen die Geländer außen fertig angebaut werden und es soll der Terrassenbelag verlegt werden.

Und es soll endlich der Frisch- und Abwasseranschluss hergestellt werden. Sollten diese Arbeiten wie geplant verlaufen, dann ist zu mindestens das Ziel in Sichtweite. Als Marathonläufer weiß ich aus Erfahrung, dass die letzten 500 m noch einmal sehr hart sein können.

23. KW 2024

Die ersten Fliesen im neuen Treppenhaus

Diese Woche wurde vom Fliesenleger dominiert. Er hat damit begonnen die Fliesen im Treppenhaus zu verlegen. Damit war in dieser Woche kein Zugang zu den Etagen möglich.

Der Elektroinstallateur hat noch ein paar Schalter und Steckdosen eingebaut. Andere Gewerke konnten nicht tätig werden. Da der Zugang durch das Haus nicht möglich ist.

Wir haben es erwartet. Nun ist wieder der Fall eingetreten, dass auch der aktuelle Fertigstellungstermin nicht mehr eingehalten werden kann. Eine Fertigstellung ist zwar irgendwie absehbar. Mitte Juli, Ende Juli, Anfang oder Mitte August? Eine belastbare Planung, wann eine Vermietung möglich ist, ist für uns bis zum heutigen Tage schlichtweg unmöglich.

22. KW 2024

Baugrube für den Hausanschluss

Am Montag Morgen war der Tiefbauer vor Ort, der mit dem verlegen der Hausanschlüsse für Trink- und Abwasser beauftragt ist. Leider konnte er die Baustelle nur in soweit vorbereiten, dass die Mehrspateneinführung in die Kellerwand gesetzt werden konnte.

Die Mehrspateneinführung ist notwendig, um die Strom-, Gas- und Wasserleitung ins Haus einzuführen. Die von Hamburg Stromnetz und Hamburg Gasnetz beauftragte Firma stellte sich vereinbarungsgemäß ein. Der Baustromverteiler wurde abgeklemmt und die Stromleitung wurde ins Haus umgelegt. Leider stand bauseitig kein Elektriker bereit um den Baustromverteiler im Haus wieder nahtlos anzuschließen. Daher stand für ca. 2 Tage kein Strom zur Verfügung. Was wiederum dazu führte, dass die Arbeiten nicht richtig voran kamen.

Die Gasleitung konnte auch nur hausseitig angeschlossen werden. Wie vor Ort festgestellt wurde, wird ein Aufgrabeschein benötigt, da sich der Gasanschluss auf der anderen Straßenseite befindet und das seit 1950. Wir sind immer wieder auf das Neue überrascht, dass eindeutige Sachverhalte immer wieder zu Verwunderungen bei den ausführenden Firmen sorgen. Uns wurde damals gesagt, dass die Gasleitung unter der Straße durchgeschossen wird. Jetzt wird uns mitgeteilt, dass die Stadt Hamburg diesem Verfahren nicht zu stimmt. Also muss die Straße aufgegraben werden.

Fazit dieser Woche: Kein Haken.

21. KW 2024

Dachgeschosswohnung mit Bodenbelag

Diese Woche hat der Teppichleger mit dem Verlegen des Bodenbelags im 2. Obergesschoss und im Dachgeschoss begonnen. Die Wohnungen nehmen zusehens Gestalt an.

Leider hat uns die Firma die mit der Herstellung der Hausanschlüsse beauftragt ist, auch in dieser Woche versetzt. Ab kommenden Montag soll der Gas- und Elektroanschuss hergestellt werden. Wir sind sehr gepannt ob das klappt.

20. KW 2024

Diese Woche wurde endlich der Verputz auf der Dachterrasse fertiggestellt. Damit sind die meisten Arbeiten an der Außenfassade fertiggestellt. Es fehlt aber noch die Naht zwischen unserem Haus und dem Nachbargebäude sowie der Abschluss der Brandmauer.

Der Fliesenleger, die Maler und der Elektroinstallateur sind weiterhin mit dem Innenausbau beschäftigt.

Der Erdbau für den Hausanschluss von Wasser und Abwasser hat uns leider versetzt und die Arbeiten auf kommende Woche vertagt. Dieses bereitet uns zunehmend Sorge, da an der Fertigstellung der Anschluss von Strom und Gas hängt.

19. KW 2024

Überraschenderweise wurde das Baugerüst in dieser Wochen komplett abgebaut. Unseren Nachbaren wird es freuen. Also grüner Hakendaran.

Baustand am 10.05.2024 Südfassade

Die Außenfassade wurde abschließend fertiggestellt. Es fehlt noch ein Farbanstrich im Bereich der Dachterrasse. Hierfür wird das Baugerüst nicht mehr benötigt.

Es fehlen allerdings noch die Geländer. Die Montage wäre mit Baugerüst vermutlich einfacher gewesen? Emoji nachdenklich

Der Fliesenleger hat das Dachgeschoss und das 2. Obergeschoss weitgehend fertig gefliest. Die Fliesen müssen zum Teil noch verfugt werden.

Der Elektroinstallateur hat mit der Installation der Lichtschalter und Steckdosen im Dachgeschoss und im 1. Obergeschoss begonnen.

Der Maler ist derzeit dabei das Treppenhaus anzustreichen.

Kommende Woche wird spannend. Dann soll mit den Hausanschlüssen begonnen werden.

18. KW 2024

Bodenfliesen im 2. OG

Die Arbeiten laufen auch weiterhin gut. Der Trockenbauer hat die Arbeiten abgeschlossen. Die ersten Bäder sind gefliest. Im Außenbereich wurden die Verputzarbeiten ebenfalls wieder aufgenommen. Ende kommenden Woche soll das Baugerüst dann vollständig abgebaut werden.

Die Anschlussarbeiten für Wasser, Abwasser und Regenwasser konnten um eine Woche vorverlegt werden. Diese Arbeiten sollen jetzt ab 13. Mai starten.

17. KW 2024

Die Arbeiten laufen zurzeit auf Hochtouren. Die Wohnungen nehmen deutlich Gestalt an. In dieser Woche wurde endlich die Fassade zu unserem Nachbarn verputzt. Wir hoffen, dass jetzt kurzfristig das Baugerüst auf dem Grundstück unseres Nachbarn abgebaut werden kann.

So sollen die Bäder gefliest werden.

Die größten sichtbaren Fortschritt sind derzeit bei den Bädern zu sehen.

Der Trockenbau ist mit den letzten Restarbeiten beschäftigt. In dieser Woche hat er noch das Treppenhaus im Dachgeschoss verkleidet.

Die Restfeuchtigkeitsmessung des Estrichs nach der Calciumcarbid-Methode hat eine zu hohe Restfeuchtigkeit des Estrichs ergeben. Damit ist der Boden nicht belegreif und muss noch ca. 14 Tage nachgetrocknet werden. Damit verzögert sich leider auch die Fertigstellung.

16. KW 2024

Erste Fliesen

Krass! Die ersten Fliesen sind an der Wand! Der Neubau nimmt jetzt deutlich Form an.

Das besondere Highlight dieser Woche ist aber – das Baugerüst an der Frontseite wurde diese Woche endlich abgebaut. Hierfür gibt es einen dicken grüner Haken.

Auch die lange erwarteten Verputzer für die Außenfassade haben diese Woche gestartet. Diese haben auch am Sonnabend gearbeitet.

Einen Wermuthstropfen gibt es leider. Die Fertigstellung wird sich abermals verzögern. Ein neuer Fertigstellungstermin wurde nicht genannt. Wir gehen von etwa 4 Wochen aus.

15. KW 2024

Der Innenausbau schreitet auch in dieses Woche voran. Die Arbeiten liegen aber deutlich hinter dem aktuellen Bauzeitenplan zurück. Obwohl mittlerweile auch am Sonnabend gearbeitet wird, konnten die Verzögerungen nicht mehr eingefangen werden.

Ende kommender Woche soll das Baugerüst auf der Nordseite abgebaut werden. Das würde die Beauftragung der Hausanschlüsse ermöglichen.

Der Fassadenmaler war leider auch diese Woche nicht vor Ort. Vielleicht kommt er in der kommenden Woche?

Hinweis: Wir haben die Animation auf unser Mainpage durch eine Fotografie ersetzt.

14. KW 2024

Diese Woche gingen die Arbeiten weiter. Der Innenausbau benötigt jedoch mehr Zeit als kalkuliert. Eigentlich sollte im Innenausbau Etage für Etage fertig gestellt werden. Die Handwerk springen allerdings von Raum zu Raum. Daher wurde auch kein Arbeitsabschnitt fertiggestellt.

Baustand am 7. April 2024. Die Tulpe blühte auch im letzten Jahr.

Auch diese Woche war der Außenmaler nicht tätig. Die Außenfassade ist weiterhin nicht fertig. Bereits vor einem Jahr hatten wir dieses Bild.

13. KW 2024

Osterhase mit Ostereiern und Biene
Wir wünschen allen Lesern dieses Blogs frohe Ostertage

In dieser Woche verliefen die Arbeiten weitgehend wie erwartet. Der Trockenbau schreitet voran. Die Maler haben damit begonnen das Malervlies im 1. und 2. Obergeschoss zu kleben und vorzustreichen. Und der Fliesenleger hat bereits die Fliesen geliefert und wartet darauf loslegen zukönnen.

Das High-Light dieser Woche ist, dass der Estrich im Keller verlegt wurde. Bis auf Restarbeiten ist die Verlegung weitgehend abgeschlossen. Also grüner Hakendaran.

Leider war weder der Außenmaler noch der Dachdecker vor Ort. Solange diese Arbeiten nicht restlos abgeschlossen sind, kann das Baugerüst nicht abgebaut werden. Und somit ist auch die Beauftragung der Hausanschlüsse nicht möglich. Für die Vermietung sind die Hausanschlüsse Voraussetzung.

12. KW 2024

In dieser Woche gibt es nur zu berichten, dass die Arbeiten laufen. Diese Tatsache ist schon einmal einen Haken wert grüner Haken. Das High-Light der Woche war wohl der Donnerstag. An diesem Tag waren zeitgleich 4 Gewerke gleichzeitig am Bau tätig. In dieser Woche wurden endlich die Durchbrüche für die Be- und Endlüftungen gebohrt. Sollte jetzt noch die Naht zwischen den beiden Häusern fertiggestellt werden, kann das Baugerüst wenigstens auf der Nordseite abgebaut werden. Damit wäre der Weg für die Herstellung der Hausanschlüsse frei. Im Dachgeschoss wurde begonnen die Decke mit Gipsplatten zuverkleiden. Der Innenraum-Maler war am Werk. Im Keller wurde die Isolierung und die Fußbodenheizung verlegt. Und der Elektriker hat den Schaltschrank für die Elektrozähler angebaut.

11. KW 2024

Am Montag Morgen wurde mit dem verlegen des Estrichs im 1. Obergeschoss begonnen. Die Verlegung hat etwas mehr Zeit beansprucht. Somit konnte die Verlegung erst am Dienstag abgeschlossen werden.

Der für Mittwoch angesetzte „Blower Door Test“, mit dem die Dichtigkeit des Gebäudes nachgewiesen werden muss, wurde kurzfristig um einen Tag auf Donnerstag verschoben. Da das Gebäude die geforderten Grenzwerte auf anhieb einhält, konnte der Test sehr schnell durchgeführt werden. Es waren keine Nachbesserungsarbeiten erforderlich. Somit kann der Ausbau der Dachgeschosswohnung kommende Woche starten.

Der Maler hat mit ersten vorbereitenden Arbeiten begonnen.

Am Sonnabend wurde dann noch der Estrich im Erdgeschoss und im Treppenhaus verlegt. Damit konnten die Verzögerungen der vergangenen Woche kompensiert werden.

Resümee der Woche: Wochenziel erreicht. Also grüner Hakengrüner Hakenfür diese und vergangene Woche. Der Baufortschritt ist deutlich erkennbar. Trend nach oben

10. KW 2024

In dieser Woche wurde das Verblend- und Vormauerwerk endlich komplett fertiggestellt. Somit sollten die Durchfeuchtungen an der Außenwand der Vergangenheit angehören. Gleichwohl fehlt noch der Verputz und der Anstrich. Dieser soll jetzt in der kommenden Woche ausgeführt werden.

Die Wohnungen des 2. Obergeschosses sehen jetzt ebenfalls so aus, als könnten bald richtige Wohnungen daraus werden.

Die Sanitär- und Heizungsinstallateure kommen gut voran. Sie sind zwischenzeitlich im Erdgeschoss angekommen.

Leider konnte die für diese Woche geplante Estrichverlegung im 1. Obergeschoss, aufgrund eines technischen Defektes, nicht ausgeführt werden. Dieses soll nun am Monatg nachgeholt werden.

Das Resümee diese Woche: Das Etappenziel diese Woche wurde nicht ganz erreicht. Auf den geplanten Fertigstellungstermin hat diese Verzögerung keinen Einfluss. Die Fa. Kagebau hat den Bauzeitenplan vom 17.01.2024 neu strukturiert. Es bleibt beim genannten Fertigstellungstermin am 10. Mai 2024.

  • Wohnung 6 Wohnzimmer
    Wohnung 6 Wohnzimmer

9. KW 2024

Mit dem Baufortschritt in dieser Woche sind wir sehr zufrieden. In dieser Woche erlebten wir eine deutliche Steigerung Trend nach oben der Produktivität. Das zeigte sich insbesondere darin, dass deutlich mehr als nur ein Gewerk auf der Baustelle tätig war. Die Sanitär- und Heizungsinstallateure haben die Rohinstallation im 2. Obergeschoss sowie Teile des 1. Obergeschosses fertiggestellt. Der Ausleger der Isolation hat etwas mehr Zeit gebraucht, so dass der Estrich im 2. Obergeschoss erst am Sonnabend verlegt werden konnte. Die kurz einmal angedachte Verlegung des Estrichts im 1. und 2. OG, war dann doch zu ambitioniert. Das 2. OG sieht so aus, als könnten in kürze 2 Wohnungen entstehen.

Die Maurer waren ebenfalls fleißig und haben die schwer zugängliche Außenfassade zum Nachbarn bis zur Hälfte fertig mauern können. Erschwerend kam hinzu, dass die bereits angebrachte Isolation in der Mitte der Fassade hinderlich waren. Der untere Teil der Isolierung musste somit zugeschnitten werden.

Resümee der Woche: Das Wochenziel wurde erreicht. grüner Haken

8. KW 2024

Auch diese Woche startet wieder ohne Baufortschritt. Der schon lange angekündigte Aufbau des Baugerüstes zum Nachbarn wurde wieder kurzfristig auf Mittwoch verschoben. Am Dienstag änderte sich die Situation dann aber sehr zu unserer Freude. Wir erlebten eine bis dahin nicht gekannte Produktivität auf der Baustelle. Die Sanitärinstallateure legten sich mächtig ins Zeug. Und so konnte am Freitag der Estrich endlich in die Dachgeschosswohnung eingebracht werden. Das Dachgeschoss sieht jetzt so aus, als könnte in absehbarer Zeit eine Wohnung entstehen.

  • Dachgeschosswohnung Küchenbereich mit verlegtem Estrich
    Dachgeschosswohnung Küchenbereich mit verlegtem Estrich 23.02.2024

Auch das erwähnte Baugerüst wurde am Mittwoch endlich installiert. Kommende Woche soll dann an der Außenfassade weitergearbeitet werden. Und als Highlight ist dann auch noch die Estrichverlegung im 1. und 2. Obergeschoss geplant.

Wir sind zuversichtlich, dass es klappt.

7.KW 2024

Erste Wasser- und Abwasserleitungen im Dachgeschoss

In dieser Woche passiert tatsächlich etwas an der technischen Gebäudeausstattung. Die Sanitär- und Heizungsinstallateure haben damit begonnen die Abwasserleitungen im gesamten Haus zuverlegen.

Ebenfalls wurden Steigeleitungen für das Trinkwasser und die Heizungen im Dachgeschoss verlegt. Insgesamt eine Woche mit Baufortschritt. Kleiner Wermutstropfen: Am Dienstag war unerwartet niemand auf der Baustelle. Eine andere Baustelle war wichtiger. 🙁

6. KW 2024

Diese Woche haben die Sanitärinstallateure tatsächlich mit der Sanitär- und Heizungsrohinstallation gestartet. Leider erst am Freitag. Daher war auch diese Woche der Baufortschritt sehr übersichtlich.

Der Elektroinstallateur hat sich ebenfalls ein Stelldichein gegeben und am Donnerstag ein paar Steigeleitungen verlegt.

Ansonsten wurde noch die Baustelle aufgeräumt. Die Balkone können jetzt betreten werden.

Das noch fehlende Verblend- und Vormauerwerk auf der Seite zu meinem Nachbarn wurde um weitere 14 Tage verschoben. Dabei wäre es sehr wichtig endlich einmal die Wand vor Feuchtigkeit zu schützen. Alle Wände auf der Westseite sind durchfeuchtet. Einfach nur furchtbar!

5. KW 2024

Unfertige Dämmung der Westfassade

Diese Woche sollte der ursprünglich geplante Sanitär- und Heizungsinstallateur mit der Installation der Sanitär- und Heizungsrohinstallation beginnen. Am Dienstag wurde uns mitgeteilt, dass eine andere Firma ab kommender Woche mit der Sanitär- und Heizungsrohinstallation startet. Ebenfalls sollte auch das Verblend- und Vormauerwerk auf der Seite meines Nachbarn hergestellt werden.

Am Donnerstag starteten dann die Maurer und klebten ein paar Dämmplatten mittig an die Fassade. Ich hätte erwartet, dass die Dämmplatten erst unten verklebt werden. Am Freitag kamen die Maurer dann auch nicht mehr. So waren diese 12 Dämmplatten fast der ganze Baufortschritt dieser Woche.

Der Elektroinstallateur hat noch ein paar von den überputzten Installationsdosen geöffnet. Dieses ist ebenfalls kein nennenswerter Baufortschritt.

4. KW 2024

Nicht zu Glauben aber wahr. In dieser Woche konnten endlich, nach 10 Wochen, die Verputzarbeiten abgeschlossen werden. Die Verputzer haben am Sonnabend endlich den letzten Kellervorraum verputzt.

Also grüner Hakendran.

Somit kann der Sanitätinstallateur nach dem aktuellen Bauzeitenplan am kommenden Montag starten.

3. KW 2024

Die Fa. Kagebau hat uns diese Woche einen erneut angepassten Bauzeitenplan vorgelegt. Der jetzt anvisierte Fertigstellungstermin soll nun der

9. Mai 2024 werden.

Da die Gewerke nicht so richtig voran kommen, haben wir diese erneute Fertigstellungsverzögerung erwartet. Wir hoffen, dass diese Bauverzögerung jetzt die letzte ist.

Auch in dieser Woche gab es aufgrund des Wetters leider wiederum nur einen geringen Baufortschritt. Die Verputzer sollten in dieser Woche fertig werden. Trotz des Arbeitseinsatzes am Sonnabend, ist dieses Ziel nicht gelungen. Es konnte nur noch ein Zimmer fertig verputzt werden. Die Verputzer werden wohl auch noch die kommende Woche benötigen.

2. KW 2024

Zinkabdeckung des Schildgiebels und der Attika der Dachterrasse.

Aufgrund des winterlichen Wetters sind die Arbeiten in dieser Woche nicht weitergekommen.

Der Dachdecker hat die Zinkabdeckungen auf den Schildgiebeln fertiggestellt. Und auf der Attika der Dachterrasse hat er damit begonnen.

Wir hoffen, dass unser Neubau in diesem Jahr endlich bezugsfertig wird. Sollte dieses scheitern, haben wir folgendes Passivitätskonzept als Dreistufenplan erarbeitet:

Passivitätskonzept Hausbau Woltersstraße 20 - Dreistufenplan
Passivitätskonzept Hausbau Woltersstraße 20 – Dreistufenplan

Modell

Das 1. Modell unseres Neubauprojekts in der Woltersstraße 20

Unser 1. Modell hat unsere Tochter im April 2019 aus Lego erstellt.

Das erste Modell des Neubaus Woltersstraße 20 aus Lego
Das erste Modell des Neubaus Woltersstraße 20 aus Lego 14.04.2019

Leider existiert dieses Modell nicht mehr. Unsere Tochter hat das Modell, aus Frustation über die schleppende Umsetzung des Neubaus, wieder zurückgebaut.

Hoffen wir, dass dem Original nicht das gleiche Schicksal droht.

Archiv 2023

Erfahren Sie hier den aktuellen Stand des Neubauvorhabens Woltersstraße 20 in Hamburg Groß Borstel

Der Bauverlauf 2022

Da es sich bei diesem Blog um den aktuellen Stand des Bauprojekts handelt, habe ich für die interessierten Leser, den Bauverlauf in das Verzeichnis Archiv 2022 verschoben. Alle Einträge stehen dort weithin zur Verfügung.

Beachten Sie bitte auch die untenstehenden Kommentare unserer Leser.


Allen Lesern dieses Blogs und auch uns wünschen wir ein gesundes und erfogreiches neues Jahr und die richtige Portion Gelassenheit, um all den Irrsinn, der auch 2024 über uns hereinbrechen wird, ertragen zu können.

Unser Plan B

Wir hoffen, dass unser Neubau in diesem Jahr endlich bezugsfertig wird. Sollte dieses scheitern, haben wir folgendes Passivitätskonzept als Dreistufenplan erarbeitet:

Passivitätskonzept Hausbau Woltersstraße 20 - Dreistufenplan
Passivitätskonzept Hausbau Woltersstraße 20 – Dreistufenplan

52. KW 2023

Ich wünsche allen Lesern dieses Blogs einen guten Rutsch ins neue Jahr.

Unser Hoffnung: Einzug in 2024?

Unser Jahresrückblick

  • Rohbau im Januar 2023
    Januar 2023 - Lieferung der Dachpfannen

Wir sind sehr optimistisch in das neue Jahr 2023 gestartet. Die Hoffnung war, dass unser Bauvorhaben endlich zügig umgesetzt wird. Nach den ersten leichten Verzögerungen durch den Dauerregen im Januar wurden dann Mitte Januar die Dachpfannen geliefert. Anfang Februar fing der Dachdecker endlich an das Dach einzudecken. Der Dachdecker stellte die Arbeiten schnell wieder ein, da der Rohbau nicht den Zustand hatte, um das Dach einzudecken. Die Arbeiten schleppten sich bis Mai hin. Im Mai wurde mit der Erstellung des Verblend- und Vormauerwerks begonnen. Im Mai gab es sogar einen Bericht im Fernsehen (Hamburg Journal) über unser sehr verzögertes Bauprojekt. Im Juni begannen die Arbeiten etwas Fahrt aufzunehmen. Der Fensterbauer hat mit dem Einsetzen der Fenster begonnen. Im Juli schleppten sich die Arbeiten dann bereits wieder müde hin. Das Dach wurde nicht fertig eingedeckt. Die Fassade wurde nicht fertig gemauert und auch die Fenster wurden nicht vollständig eingebaut. Ende Juli wurde dann die Nord- und Ostfassade verputzt. Im August mussten im Dachgeschoss die Fenster wieder ausgebaut werden, da sie nicht ordentlich abgedichtet waren. Der Holzbau hat die Gaube auf der Nordseite eingekleidet. Der Maler hat die Nord- und Ostfassade gestrichen. Im September startete der Trockenbauer mit der Folienisolierung des Dachgeschosses und der Elektroinstallateuer mit der Montage der Elektrorohinstallation. Die Arbeiten zogen sich länger hin als geplant. Und somit wurde mit dem Innenverputz auch erst im November gestartet. Ende November gab es den ersten Frost. Damit ruhten wieder alle Arbeiten. Leider wurden alle Arbeiten immer wieder unterbrochen. Die Innenverputzer waren noch an zwei Tagen in dieser Woche tätig. Die zwei Zimmerwohnung im Erdgeschoss konnte noch fertiggestellt werden und mit der drei Zimmerwohnung wurde gegonnen. Die Innenverputzarbeiten sollten in diesem Jahr noch abgeschlossen werden. Leider wurde auch dieses Ziel nicht erreicht. Bleibt die Hoffnung, dass am Ende der 1. Januar Woche alle Wohnungen verputzt sind. Dann sind noch das Treppenhaus und die Kellerräume offen.

Unser Resümee für dieses Jahr: Es ist der Firma Kagebau auch in diesem Jahr nicht gelungen einen kontinuierlichen Bauablauf sicherzustellen. Alle Gewerke wurden immer wieder unterbrochen. In Folge der Unterbrechungen kommt es zu Fehlern in der Bauausführung, die ihrerseits wieder Bauunterbrechungen hervorrufen. Auch wenn einige Gewerke kurz vor dem Abschluss stehen, bleibt die Erkenntnis: Das Haus ist noch lange nicht bezugsfertig!

51. KW 2023

Ich wünsche allen Lesern dieses Blogs frohe und besinnliche Weihnachten

Unser Weihnachtswunsch für 2023

Wir hätten Ihnen an dieser Stelle sehr gerne das Haus ohne Baugerüst präsentiert. Aber leider hat die angekündigte Jahresend-Rallye aufgrund des schlechten Wetters dann doch nicht stattgefunden. Am Montag haben die Dachdecker die Gefälleisolation auf der Dachterrasse und einen Wasserablauf hergestellt der die Dachterrasse entwässert.

Somit staut sich das Regenwasser nicht mehr auf der Dachterrasse und wir brauchen diese nicht mehr ständig abpumpen. Das ist zumindestens ein kleiner Erfolg. Erfreulich ist, dass das Dach jetzt vollständig eingedeckt ist. Leider fehlen die Zinkabdeckungen auf der Brandwand zum Nachbarn und auf dem südlichen Schildgiebel auch weiterhin.

Die Verputzer haben die Wohnungen im 1. Obergeschoss weitgehend fertig. In der 4 Zimmerwohnung ist der Flur noch offen. Die 2 Zimmerwohnung im Erdgeschoss wurde begonnen. Hier fehlte noch der Hauswirtschaftsraum und der Flur. Die Verputzer werden dieses Jahr noch weiter arbeiten. Das sie das komplette Haus noch dieses Jahr fertig verputzt bekommen, halten wir für unrealistisch.

Die Maurer für den Außenbereich waren nicht mehr am Start. Somit fehlt auf der Westseite auch weiterhin das Verblend- und Vormauerwerk.

Der Rohbau sollte im September abgeschlossen sein. Dieser Meilenstein wurde verfehlt.

50. KW 2023

Das Jahr 2023 geht jetzt spürbar in seine Endphase. Und leider wurden die zugesagten Baufortschrittsziele wieder einmal nicht erreicht.

Die angekündigte Jahresend-Rallye ist leider auch im Startbereich ins stottern gekommen. Der Dachdecker der in dieser Woche die restlichen Dacharbeiten am Freitag und Sonnabend ausführen wollte, hat leider am Freitag kurzfristig abgesagt und die Arbeiten auf kommenden Montag verschoben.

Einzig die Verputzer haben in dieser Woche 6 Tage gearbeitet. Leider kommen sie sehr viel langsamer voran als geplant. Die 4 Zimmerwohnung im 1. Obergeschoss wurde bis auf den Flur fertig verputzt. Die Verputzarbeiten sollen noch in diesem Jahr fertiggestellt werden. Die Verputzer haben zugesagt, dass sie zwischen den Jahren durcharbeiten. Grob geschätzt haben sie die Hälfte fertig. Es sind noch 3 Wohnungen, das Treppenhaus und die Keller zu verputzen.

Am kommenden Montag soll dann auch noch mit dem noch fehlenden Verblend- und Vormauerwerk begonnen werden, bevor endgültig in den Weihnachtsmodus geschaltet wird und die Arbeiten erst wieder am 8. Januar 2024 aufgenommen werden, sofern die Wetterlage es zulässt.

49. KW 2023

Aufgrund des winterlichen Wetters gab es keinen Baufortschritt. Die Verputzer waren am Donnerstag und Freitag vor Ort. Sind aber unverrichteter Dinge wieder abgezogen. Wie von der Bauleitung noch vor einer Woche verkündet, werden die Verputzer in diesem Jahr nicht mehr fertig. Auch der Sanitärinstallateur wird dieses Jahr nicht mehr starten. Genauso wenig wie der Erdbauer für den Hausanschluss. Damit ist jetzt klar, dass der Estrich dieses Jahr nicht mehr verlegt werden kann. Damit haben sich unsere Befürchtungen wieder einmal bestätigt.

Auch der 6. angepasste Bauzeitenplan ist wieder in fast allen Punkten auf dem roten Pfad. Es gelingt der Fa. Kagebau auch weiterhin nicht für einen zuverlässigen Bauablauf zu sorgen.

Am Freitag und am Sonnabend der kommenden Woche soll der Dachdecker die Dacharbeiten abschließen und die Dachterrasse isolieren.

Das letzte verbleibene Ziel für dieses Jahr ist dann noch das Verblend- und Vormauerwerk an der Westseite fertigzustellen.

48. KW 2023

Es gibt da so eine Theorie! Doch es fehlt noch der Beweis. Im Sommer wird es warm und im Winter wird es kalt.

In dieser Woche wurde es winterlich. Nachdem relativ milden November kam der Frost. Und mit ihm auch die Absagen. Der Erdbau, der die Hausanschlüsse herstellen sollte, hat alle Arbeiten für die nächsten 2 Wochen abgesagt. Ebenso hat der Maurer und der Dachdecker die Arbeiten abgesagt. Einzig der Elektroinstallateur hat in dieser Woche die Elektrorohinstallation bis auf Restarbeiten abgeschlossen. Dafür gibt es einen grüner Haken.

Der Verputzer hatte ebenfalls Schwierigkeiten mit der Wetterlage. Er hat mit dem verputzen einer weiteren Wohnung begonnen. Nach Aussage der Bauleitung benötigt er noch 1,5 Wochen für die Fertigstellung aller Verputzarbeiten.

Trotz der weiteren Verzögerungen, ist die Bauleitung noch zuversichtlich, dass noch vor Weihnachten der Estrich gelegt werden kann. Das ist extrem wichtig, damit der Estrich über Weihnachten trocknen kann und keine weiteren Verzögerungen eintreten.

Ich hätte gerne die Fassade ohne Baugerüst präsentiert! Aufgrund der Verzögerungen, war es jedoch nicht sinnvoll, dass Baugerüst auf der Nordseite abzubauen, da es noch für die eine oder andere Restarbeit, wie zum Beispiel die Montage der Außenfensterbänke, benötigt wird. Derzeit sind die Außenfensterbänke nur locker aufgelegt.

Allen Lesern wünsche ich einen schönen 1. Advent.

47. KW 2023 (nur noch 5 Wochen bis Jahresende)

Am Montag Morgen war bereits der Dachdecker auf der Baustelle mit Blecharbeiten am nördlichen Schildgiebel und an der Abdeckung der Brandmauer zum Nachbarhaus beschäftigt. Das ist auch dringend erforderlich, dass das Dach auf der Nordseite fertiggestellt wird. Es ist geplant, dass das Baugerüst auf der Nord- und Ostseite kommende Woche abgebaut wird.

Frischverputzter Küchenbereich der Wohnung 6

Auch die Verputzer haben am Montag die Arbeiten wieder aufgenommen. Die erste Wohnung ist fertig verputzt und die Verputzer haben mit der ersten Wohnung im 2. Obergeschoss begonnen und diese im Verlauf der Woche fertig verputzt.

Zwischenzeitlich hat der Dachdecker das Dach an der Nordseite vollständig eingedeckt. Die Dachrinnen und Fallrohre sind ebenfalls installiert. Es fehlt noch die Zinkblechabdeckungen der Brandmauer. Diese Arbeiten sollen im laufe dieser Woche abgeschlossen werden.

Der Elektroinstallateur war diese Woche leider nur an einem Tag tätig. Die Elektrorohinstallation konnte auch diese Woche nicht abgeschlossen werden. Die letzte Wohnung ist auch weiterhin unfertig und der Kellerbereich fehlt vollständig. Der Elektroinstallation hatte die Fertigstellung für diese Woche zugesagt.

Mit Farbe bekleckertes Geänder

Bei Wind und Wetter wurde der Endanstrich auf der Nord- und Ostseite angebracht. Durch Wind und Regen ist Farbe auf die Geländer und das Verblendmauerwerk getropft. Vielleicht lassen sich die Geländer reinigen. Emoji nachdenklich

Insgesamt eine Woche mit Baufortschritt. Leider viel zu langsam. Bei diesen Baufortschritten ist es unwahrscheinlich, dass der Estrich noch in diesem Jahr verlegt werden kann.

In der kommenden Woche sollen dann endlich das noch fehlende Verblend- und Vormauerwerk auf der Seite zum Nachbarn hergestellt werden. Leider ist für die kommende Woche Frost angekündigt.

Auch das Baugerüst auf der Nord- und Ostseite soll endlich abgebaut werden. An der Südseite wird es noch benötigt.

Der geplante Beginn der Erdarbeiten für die Hausanschlüsse hat sich leider von Mittwoch auf Montag der nächsten Woche verschoben. Am Freitag sollen aber die benötigten Baumaschinen kommen.

46. KW 2023

Frisch verputztes Dachgeschoss

Diese Woche haben die Innenputzer mit dem Verputzen des Dachgeschosses gestartet.

Leider ist der Elektroinstallateur bisher mit der Elektrorohmontage nicht fertig geworden. Dieses ist aber erforderlich, damit der Innenputzer alles fertigmachen kann. Sonst droht auch hier wieder ein Abbruch der Arbeiten.

Zu unserer Verwunderung ist auch die Schlosserei tätig, die die Außengeländer montiert. Leider fehlen an den Fenstern die Fensterbänke. Und die Fenster sind noch nicht richtig angedichtet. Wir fragen uns, ob das eine sinnvolle Baureihenfolge ist? Emoji nachdenklich

Aber mal eine Woche mit kleinen Baufortschritten.

45. KW 2023

Leider war auch in dieser Woche fast wieder kein Baufortschritt zu erkennen . Lediglich vier Resopalplatten von ca. 40 cm x 40 cm wurden an den Dachgiebeln angebracht. In Anbetracht dieses traurigen Baufortschritts, ist unser letzte Woche geäußerter Optimismus, wieder vollständig verflogen. Alle Arbeiten werden ständig von einer auf die anderen Woche verschoben.

Was ist sonst noch passiert? Die installierten Bautrockner ziehen jeden Tag ca. 100 Liter Wasser aus der Innenraumluft. Dieser Prozess ist energetisch sehr aufwändig.

Der Elektroinstallateur hat im Treppenhaus die schon lange erforderliche Baustellenbeleuchtung installiert. Eigentlich sollte die Elektrorohinstallation diese Woche abgeschlossen sein. Jetzt soll er in der kommenden Woche fertig werden.

Die Holzbau-Kage hat die Elektroleitungen aus der Isolation an den Velux Fenstern im Dachgeschoss gefummelt. Das ist in dem Sinne kein Baufortschritt, sondern eine Mängelbeseitigung.

Gelieferter Gipssilo für den Innenausbau 9.11.2023

Und das ist das Highlight der Woche. Es wurde ein Silo mit Gips für den Innenausbau geliefert. Der Innenputzer hat angeblich mit der Arbeit begonnen. Gesehen haben wir nichts.

44. KW 2023

Eule im Halloween Kürbis 2023
Halloween Kürbis 2023

Die vergangene Woche endete mit einem wunderschönen Herbsttag. Die raschelnden Blätter und die Umstellung der Zeit auf die Winterzeit zeigt unmissverständlich, dass wir wieder in der dunkleren Jahreshälfte angekommen sind. Das macht auch die Bauaktivität nicht einfacher, da wohl vermehrt mit künstlicher Beleuchtung gearbeitet werden muss. Da im Herbst vermehrt mit Regen und Stürmen zu rechnen ist, wäre es sehr wünschenswert, wenn der Neubau komplett geschlossen wäre. Das waren auch unsere Wünsche im letzten Jahr. Bitte sehen Sie hierzu Archiv 2022.

Fensterbänke an den Gaubenfenstern

Immerhin war am Montag ein Mitarbeiter der Fa. Holzbau-Kage vor Ort und hat die lange versprochenen Fensterbänke unterhalb der Gaubenfenster montiert. Damit läuft das Regenwasser(siehe Bild 43. KW) hoffnungsvoller Weise nicht mehr in die Gaubenkonstruktion.

Des Weiteren sind alle Fenster (außer Erdgeschoss) auch weiterhin nicht eingedichtet. Es dringt auch weiterhin Regenwasser in das Gebäude ein.

An den Velux Dachfenstern hat der Trockenbauer leider nicht gewusst oder vergessen, dass die Elektrokabel für die Bedienung der sommerlichen Abschattung herausgeführt werden sollten. Bevor die Dämmung und Folie installiert wurde, hatte der Elektroinstallateuer darauf hingewiesen, dass die Kabel herausgeführt werden müssen. Diese Information ist leider verloren gegangen.

Der Versuch des Holzbau-Kage Mitarbeiters die Kabel nachträglich herausführen, war nicht von Erfolg gekrönt. Somit wurden die Arbeiten nach kurzer Zeit wieder beendet.

Eine gute Bauleitung hätte auch hier Mängelbeseitigungskosten vermeiden können.

Als positives können wir vermelden, dass wir jetzt regelmäßig Termine mit der Bauleitung auf der Baustelle vereinbart haben.

Am Freitag nahm der neue Dachdecker die Arbeit auf. Auf der Ostseite wurde das Fallrohr der Regenrinne montiert. Die Dachabschlüsse der Gauben wurden ebenfalls fertiggestellt.

Der Putzer nahm ebenfalls die Arbeit am Freitag auf.

Dann wurde noch eine ganze Batterie von Bautrockner aufgestellt und in Betrieb genommen.

Wir sind uns noch unsicher, ob die Arbeiten jetzt endlicher Fahrt aufnehmen oder es sich nur um ein Strohfeuer handelt. Trend nach oben

43. KW 2023

Ein berühmtes Buch von Erich Maria Remarque endet mit dem Satz: „Im Westen nichts Neues.“

In dieser Woche waren die Baufortschritte nicht nur unbedeutend. Es gab schlichtweg keine.

Gaubenfenster ohne Fensterbank

Der Elektroinstallateur war auch nur kurz auf der Baustelle. Der angekündigte Dachdecker kam gar nicht erst. Die für diese Woche angekündigte Montage der äußeren Fensterbänke an den Gauben fand auch nicht statt.

Wir können nur verkünden:

Auf der Baustelle in der Woltersstraße 20 nichts Neues!

Auf Instagramm verkündet die Firma Kagebau stolz:

Unser 6-Parteien-Bauprojekt in Hohenlockstedt nimmt immer mehr Form an. Die äußeren Arbeiten sind nun fast abgeschlossen. Wir halten euch auf dem Laufenden.

(Anmerkung von uns: Das Auswinkeln des obengenannten Bauprojekts fand am 21.06.2023 und das Richtfest am 16.08.2023 statt)

Da unser Bauprojekt bei der Fa. Kagebau angeblich priorisiert ist, ist für uns nicht mehr nachvollziehbar warum es an allem hapert?

Unser 7-Parteien-Bauprojekt in Hamburg Gr.Borstel nimmt seit 3,5 Jahren Bauzeit weiterhin keine Form an. Die äußeren Arbeiten sind weiterhin nicht abgeschlossen. Wir halten euch auf dem Laufenden.

Auch im vergangenen Jahr stockte der Bau im Herbst. Genau wie im Jahr davor und im Jahr davor.

42. KW 2023

Auch in dieser Woche gab es nur einen geringen Baufortschritt. Ein Elektroinstallateur war an 2 Tagen auf der Baustelle und hat an der Elektrorohinstallation des Dachgeschosses weiter gearbeitet. Das Dachgeschoss wurde weitgehend fertiggestellt. Der Elektroinstallateur hat dann noch mit der Elektrorohinstallation im Treppenhaus begonnen.

Diese Woche war noch der Estrichleger angekündigt um die Schweißbahnen im Keller und im Erdgeschoss zu verlegen. Am Freitag ging er dann ans Werk. Und tatsächlich hat er die Schweißbahnen im Erdgeschoss und im Keller verlegt. Unter diesem Punkt können wir tatsächlich einmal einen grüner Haken machen. Laut Bauzeitenplan waren für diese Arbeiten 5 Werktage eingeplant. Um 12:30 h war der Estrichleger wieder abgerückt.

Wie in der letzten Woche angekündigt hat uns die Fa. Kagebau wieder einmal kommentarlos mit einem angepassten Bauzeitenplan beglückt. Leider enthält auch dieser Bauzeitenplan erneut eine Bauzeitenverzögerung um 8 Wochen. 🙁

Der neue Fertigstellungstermin soll jetzt der 10. April 2023 sein.

Sehen Sie bitte hier den neuen Bauzeitenplan.

Wir sind sehr gespannt, ob dieser mittlerweile sechste angepasste Bauzeitenplan endlich einmal eingehalten wird? Oder nach ein paar Wochen wieder obsolet ist?

41. KW 2023

Auch in dieser Woche gab es nur einen geringen Baufortschritt. Ein Elektroinstallateur war an 3 Tagen auf der Baustelle und hat an der Elektrorohinstallation des Dachgeschosses gearbeitet.

Am Freitag fand wieder ein „Routinetermin“ mit der Firmenleitung der Firma Kagebau statt. Es war vereinbart, dass diese „Rouninetermine“ regelmäßig alle 6 Wochen stattfinden sollen. Diese Gespräche wurden initiert, um alle erforderlichen Maßnahmen zu erörtern, damit ein möglichts reibungsloser Bauablauf gewährleistet werden kann. Leider hat die Fa. Kagebau nur ihren Bauleiter geschickt. Der Rechtsbeistand der Fa. Kagebau war leider kurzfristig erkrankt. Vor dem Hintergrund, dass die im letzten Termin abgesprochen Maßnahmen von der Fa. Kagebau wieder einmal weitgehend nicht umgesetzt wurden, hätten wir uns deutlich mehr Engagement erhofft. Der Bauleiter konnte nur die bereits bekannten Punkte aufnehmen. Lösungen und Maßnahmen wurden von der Firma Kagebau keine präsentiert! Es blieb wieder einmal beim bekannten „Sie erhalten eine Rückmeldung“ des Bauleiters. Dieser „Routinetermin“ war für uns eine kostspielige Enttäuschung!

Die Bauleitung hat für kommende Woche einen erneut angepassten Bauzeitenplan angekündigt. Und wieder wird sich der Fertigstellungstermin verschieben………. Dieses ganze Theater macht uns wütend und schrecklich müde 🙁 .

Bitte, bitte, bitte liebe Firma Kagebau, zeigen Sie doch jetzt endlich, dass Sie dieses Projekt mit Prio 1 bearbeiten, dass Sie genau wie wir zu einem Ende kommen wollen!!!!!!!!

Werbebanner der Fa. Kagebau: Und wann ziehst Du ein?

Und beantworten Sie uns endlich verbindlich die Frage, die Sie an unserem Projekt angehängt haben: „Und wann ziehst Du ein?“

40. KW 2023

Elektrorohinstallation in einer Wohnung

Zu unser Überraschung wurde am Montag kein Brückentag eingelegt. Sowohl der Elekroinstallateuer als auch der Trockenbauer waren vor Ort. Der Elektroinstallateur hat die Elektrorohinstallation im 1. Obergeschoss weitgehend fertiggestellt.

Somit ist die Elektroinstallation im 1. und 2. Obergeschoss weitgehend fertig. Die weitergehende Installalltion wurde in der 2 Zimmerwohnung im Erdgeschoss fortgesetzt. Nach dem aktuellen Bauzeitenplan hätte die Elektrorohinstallation am 6. Septemper 2023, also vor einem Monat, abgeschlossen sein sollen.

Der Trockenbauer hat die Arbeiten im Dachgeschoss weitgehend abgeschlossen. Damit kann der Elektroinstallteuer hoffnungsvollerweise mit der Elektrorohinstallation des Dachgeschosses beginnen. Auch dieses Gewerk ist nach dem aktuellen Bauzeitenplan 6 Wochen im Zeitplan zurück. Geplante Fertigstellung war der 25. August 2023.

Am Freitag hat der Bauleiter verwundert festgestellt, dass er keine Menschenseele, außer der Bauherrin, auf der Baustelle angetroffen hat. Die erforderliche Koordination aller beteiligten Gewerken ist so leider nicht möglich. Von der Bauleitung haben wir lediglich erfahren, dass die Dachdeckerfirma nicht mehr für unser Gewerk tätig ist. Das haben wir bereits vermutet, da das Dach auch weiterhin nicht fertig ist. Die gelieferten Bitumenbahnen lagern seit Wochen am Straßenrand. Niemand hat es für nötig gehalten, die gelieferte Ware auf das Gelände zu bringen. Baumaterial kostet wohl nichts.

Emoji nachdenklich

Es ist wieder Herbst. Die ersten Blätter fallen von den Bäumen. Das vierte Jahr in Folge, ist es der Fa. Kagebau nicht gelungen, den Rohbau fertigzustellen.

39. KW 2023

Diese Woche hat sich dadurch ausgezeichnet, dass an 5 Tagen gearbeitet wurde. Der Trockenbauer hat die gesamte Woche durchgearbeitet.

Verschalung in der Dachgeschosswohnung

Von Montag bis Mittwoch war auch der Elektroinstallateur vor Ort. Die Elektrorohinstallation in der 2 Zimmerwohnung im 1. Obergeschoss konnte abgeschlossen werden. Die Elektrorohinstallation in der 4 Zimmerwohnung wurden begonnen.

Insgesamt aber weiterhin nur ein schleppender Baufortschritt.

38. KW 2023 – Herbstanfang

Verschalung der Dachgeschosswohnung

In dieser Woche hat der Trockenbauer mit dem Ausbau des Dachgeschosses begonnen.

Der Elektroinstallateur hat die 4 Zimmerwohnung im 2. Obergeschoss verkabelt und es wurden die ersten Mauern für die Verkabelung im 1. Obergeschoss geschlitzt.

Das Gespräch mit der Geschäftsleitung hat nicht stattgefunden. Die Firma Kagebau hat den Termin einfach vergessen. Sie hält es nicht einmal für nötigt, sich zu entschludigen. Sowohl unser Anwalt als auch wir haben uns auf den Termin vorbereitet. Das alles kostet viel Zeit. Zeit die wir lieber mit unseren Kindern verbringen würden. Die Firma Kagebau verschwendet unsere Lebenszeit und unser Geld. Zuverlässigkeit geht anders.

Emoji nachdenklich

Das die Firma Kagebau den Termin einfach vergessen hat, hängt vielleicht damit zusammen, dass die Fa. Kagebau leider wieder einmal hinter allen Absprachen zurückgeblieben ist?

Insbesondere sollte das fehlende Vormauerwerk auf der Westseite fertig gestellt sein. Ebenso ist die Dacheindeckung weiterhin unvollständig. Die Dachterrasse läuft bei jedem Regenschauer voll wie eine Badewanne und muss vom Bauherren leergepumpt werden, damit das Regenwasser nicht in die Zwischenwand eindringt.

  • Fehlende Verputzung auf der Südseite 23. September 2023.
    Fehlende Verputzung auf der Südseite 23. September 2023.

Der Bauverlauf ist weiterhin sehr schleppend.

37. KW 2023

Der Montag Morgen begann mit einer umfangreichen Baubesprechung zusammen mit dem Elektroinstallateur. Dieser begann seine Arbeit dann am Dienstag. Damit wurde das erste Gewerk, welches nicht zum Rohbau zählt, begonnen. Am Mittwoch war dann das 2. Obergeschoss für die Verlegung aller möglichen Elektroleitungen vorbereitet.

Elektrorohmontage im 2. Obergeschoss Wohnung 5 am 17. September 2023

Der Elektroinstallateur vermittelt einen professionellen Eindruck. Sein Wunsch ist es, das Gewerk zügig zum Abschluss zu bringen.

Allerdings musste er feststellen, dass die Schweißbahn im Erdgeschoss und Keller noch nicht verlegt sind. Im Keller ist eine Verlegung derzeit nicht möglich, da dieser noch nass ist, bzw. an einigen Stellen auch noch zentimeterhoch das Wasser steht. Zum verlegen muss der Keller trocken sein.

Folgende Gewerke sind weiterhin unfertig:

  • Dach: Es fehlen an verschiedenen Stellen noch Dachpfannen. Die Zinkblechabdeckungen der Schildgiebel und der Brandschutzwand fehlen.
  • Die Fallrohre an den Dachrinnen fehlen.
  • Das Vormauerwerk an der westlichen Seite zum Nachbarn wurde noch nicht begonnen.
  • Vormauerwerk am Übergang zwischen den Gebäuderiegeln fehlt ebenfalls
  • Es fehlen die äußeren Fensterbänke. Sollten bereits eingebaut sein.
  • Da das Gebäude noch nicht geschlossen ist, kann auch der Trockenbau im Dachgeschoss nicht starten.

Das Resümee ist: Es wurden viele Gewerke begonnen und nicht zum Abschluss gebracht. Der Rohbau ist auch weiterhin unvollendet. Es ist für uns auch nicht erkennbar, dass sich an diesesm Zustand kurzfristig etwas ändert. Wir haben Bedenken, dass der Elekroinstallateur die Arbeiten ebenfalls abbrechen muss, da die Vorgewerke noch nicht ausreichend abgeschlossen sind. Das wäre wiederum sehr schade, da wir das Gefühl haben, der gibt Gas.

Kommende Woche haben wir wieder einen Termin mit der Geschäftsführung der Kagebau. Wir bleiben gespannt, wie sie sich dazu äußern?

Am Freitag waren dann die ersten Elektroleitungen in einer der 2 Zimmerwohnungen verlegt.

36. KW 2023

Wieder eingebaute Fenster am 4. September 2023

Am Montag wurden alle fehlenden Fenster durch den Fensterbauer eingesetzt. Wir sind gespannt was diese Woche noch passiert.

Leider passierte auch in dieser Woche erneut nicht mehr viel. Mit Ausnahme, dass noch weiteres Baumaterial zur Entsorgung abgefahren wurde, stagnieren die Arbeiten wieder.

Am Dienstag wurden im Dachgeschoss zwei leistungsstarke Heizgebläse installiert um das Holz des Dachstuhls zu trocknen. Die Heizgebläse haben dann auch die Woche über als Einzige durchgearbeitet und heiße Luft produziert.

35. KW 2023

Fensteraussschnitte auf der Dachterrasse

Auch in dieser Woche ist die Liste der Arbeiten, die nicht stattgefunden haben wieder länger als die Liste der Abarbeitungen. So sollte in der vergangenen Woche die äußeren Fensterbänke geliefert und in dieser Woche eingebaut werden. Auch mit der Installation der technischen Gebäudeausstattung (Elektro, Heizung, Wasser und Abwasser usw.) hätte bereits begonnen werden sollen.

Am Montag wurde das Erdgeschoss aufgeräumt und von Schutt und überzähligem Material befreit. Das alle Etagen jetzt aufgeräumt sind, ist für sich eine feine Sache. Aber leider stellt das keinen Baufortschritt dar. Am Dienstag wurden keine Arbeiten ausgeführt. Am Mittwochen waren dann die Maurer in kleiner Besetzung wieder vor Ort und haben die Unterkante der beiden Fensterausschnitte gemauert. Am Donnerstag war wieder nichts. Und am Freitag wurde das Gelände vom Schutt befreit. Resümee dieser Woche zwei Kanten gemauert. Das ist insgesamt viel zu wenig. Mit einem solchen Baufortschritt wird das Haus in 100 Jahren nicht fertig 🙁 . Wir sehen den uns vom Bauunternehmen zugesagten Fertigstellungstermin zu Mitte Februar als stark gefährdet an.

Auch im administrativen Bereich hat die Fa. Kagebau nur wieder Blindleistung erbracht. So wurde die zu Ende August abgelaufende Fertigstellungsbürgschaft entgegen aller Zusagen nicht verlängert. Wir sind wieder einmal gezwungen uns mit der Versicherungsgesellschaft auseinanerzusetzen, was einen erheblichen Zeit- und Kostenaufwand (endloser Schriftverkehr, Androhung einer Klage, Abstimmung mit unserem Rechtsanwalt usw.) bei uns erzeugt. Der erfahrenste Verkäufer der Firma Kagebau hat uns einmal gesagt: „Unsere Kunden laufen nicht hinter uns her.“ Vielen Dank hierfür!

34. KW 2023

Auch diese Woche wurde mal wieder nicht so gestartet, wie wir es uns erwünscht haben. Erst am Dienstag hat der Dachdecker die Arbeit wieder aufgenommen. Zwischenzeitlich ist das Dach soweit eingedeckt, das kein Regen mehr über das Dach eindringen kann. Es fehlen noch hier und da ein paar Dachpfannen. Im Großen und Ganzen ist die Eindeckung weiter fortgeschritten. Es fehlen allerdings die Zinkabdeckungen an den Schildgiebeln und dem Brandschutz zum Nachbargebäude. Die Dachrinne unter der Gaube konnte noch nicht angebaut werden, da das Baugerüst an dieser Stelle im Weg ist und zuerst zurückgebaut werden muss. Erst dann können die unteren Dachpfannen verlegt werden.

Am Mittwoch hatten wir ein Treffen mit der stellvertretenden Bauleitung. Mit dieser hatten wir uns in den vergangenen 3 Wochen wöchentlich auf der Baustelle getroffen 🙂 . Wir haben daher auch das Gefühl, dass das Objekt von der Bauleitung her jetzt etwas besser betreut wird als vorher.

Ebenfalls am Mittwoch stellte sich der Elektriker vor. Leider musste er vor Ort feststellen, dass die Baustelle für seine Arbeiten nicht ausreichend vorbereitet ist.

Am Donnerstag wurde dann das noch fehlende Fenster an der Nordseite im 2. Obergeschoss geliefert und eingebaut sowie die Kelleraußentür.

Im Dachgeschoss mussten die Fensterelemente zur Dachterrasse wieder ausgebaut werden. Im eingebauten Zustand konnte die Abdichtung zur Dachterrasse nicht hergestellt werden.

  • Nordfassade mit Gaube und Dacheindeckung
    Nordfassade mit Gaube und Dacheindeckung am 26.08.2023

Am Freitag und am Samstag waren dann die Maurer mit dem Herrichten der Baustelle beschäftigt. Es wurde das 1. OG, 2. OG und das Dachgeschoss von Schutt und nicht benötigten Baumaterialien befreit. Hier hatten sich mittlerweile Unmengen an Material angesammelt.

33. KW 2023

Berichten wir diese Woche erst einmal das Positive. Die Dachdecker waren in der vergangenen Woche vor Ort und haben weiter am Dach gearbeitet. Die Gaube zur Straßenseite wurde mit Dachpappe eingedeckt. Ebenso die Gaube zur Gartenseite. Zusätzlich wurden noch knapp 2 Reihen Dachziegel auf dem Satteldach verlegt.

Erfreulich ist, dass diese Maßnahmen und das Abpumpen des Regenwassers von der Dachterrasse – durch den Bauherren – dazu beigetragen haben, dass kaum Regenwasser des Dauerregens am Donnerstag in das Dachgeschoss und in die übrigen Geschosse eindringen konnte und der Dachstuhl nicht abermals völlig durchnässt wurde. Am Donnerstag wurde leider nicht auf der Baustelle gearbeitet.

Die Zeit wurde vom Bauherren genutzt, um eine Beleuchtung im Treppenhaus zu installieren. Dieses ist eine Aufgabe des Bauunternehmens. Leider kommt die Fa. Kagebau ihren Verpflichtungen, insbesondere was die Sicherheit auf der Baustelle angeht, wenn überhaupt, nur selten nach. Die vom Sicherheits- und Gesundheitskoordinator geforderten Freimeldungen sind weiterhin nicht erfolgt.

Am Freitag wurde nur Bauschutt abgeholt. 🙁

  • Dacheindeckung am 20.08.2023
    Dacheindeckung am 20.08.2023

Insgesamt ist ein Baufortschritt nicht erkennbar. Zwei Reihen Dachpfannen in einer Woche als Arbeitsergebnis ist einfach zu wenig! Die Fa. Kagebau liegt nach dem aktuellen Bauzeitenplan wieder im Rückstand 🙁 . Eine zielorientierte Bauausführung ist nicht erkennbar. 🙁

Der Generalunternehmer wirbt mit folgendem Satz für seine Leistung:

„Wir sind neben Einfamilienhäusern auch auf komplexe Mehrparteienhäuser spezialisisert.“

Jetzt fragen wir uns, wo ist das Problem bei unserem Haus. Ist es vielleicht nicht komplex genug? Warum läuft es einfach nicht?

Emoji nachdenklich

32. KW 2023

Das Haus erstrahlt im neuen Glanz

Am Montag war wieder kein Betrieb auf der Baustelle. Am Dienstag waren die Zimmerer, die Maurer, der Dachdecker und die Maler vor Ort. Am Ende der Woche war dann die Gaube auf der Nordseite fertig verkleidet und auch die Gaube auf der Südseite wurde endlich fertiggemauert.

Frischgestrichenes Haus am 14.08.2023

Der Dachdecker hat das Satteldach auf der Ostseite endlich geschlossen. Schließlich haben die Maler das Haus verputzt und gestrichen. Leider nur auf der Nord- und Ostseite. Insgesamt eine Woche, in der wir berichten können, es wurde etwas geschaft.

Leider müssen Arbeiten immer wieder beendet werden, da die Vorgewerke nicht ausreichend fertiggestellt sind. Beispielhaft soll hier nur das noch immer fehlende Verblend- und Vormauerwerk genannt werden. Auch weiterhin ist der Rohbau nicht geschlossen.

31. KW 2023

Auch in dieser Woche entsprach der Baufortschritt nicht unseren Vorstellungen 🙁 und wir sind wieder sehr unzufrieden! Anstatt, dass, wie von der Bauleitung angekündigt, endlich der Dachdecker das Dach vollständig eindeckt, waren am Montag keine Bauaktivitäten zu verzeichnen. Es gab lediglich eine Materiallieferung. Das Baumaterial wurde im Regen abgestellt. Auf der Palette hat der Lieferant folgenden Hinweistext angebracht: „Folie ist nur Transportsicherung! Ware unbedingt vor Nässe schützen!

Emoji nachdenklich

Das Eindecken des Dachs ist eine wichtige Voraussetzung um das Bauwerk vor Wind- und Wetter zu schützen. Dieser Umstand wurde der Baufirma bereits mehrfach mitgeteilt und sollte einem Bauunternehmen sowieso bekannt sein. Durch die erheblichen Regenfälle der vergangenen Woche konnten Unmengen von Regenwasser in das gesamte Bauwerk eindringen. Hiervon sind fast alle Räume im gesamten Haus betroffen. Das Trockenlegen des Mauerwerks ist mit erheblichen Kosten und Mehraufwand verbunden. Ob noch weitere Schäden entstanden sind, wird ein Baugutachter prüfen, sobald das Dach vollständig eingedeckt ist.

Auch am Dienstag und Mittwochen konnten wir keinen Baufortschritt feststellen. Am Donnerstag schließlich waren die Verputzer wieder am Werk.

Insgessamt eine Woche mit sehr wenig Baufortschritt aber erheblichen Risiken für Nachbesserungsarbeiten.

  • Angeliertes Baumaterial. Ware unbedingt vor Nässe schützen.
    Folie ist nur Transportsicherung! Ware unbedingt vor Nässe schützen!

30. KW 2023

Der frisch verputzte Neubau am 28. Juli 2023

Frisch verputzt

Der Montag startete mit einer größeren Materiallieferung.

Am Dienstag hatte der Bauleiter zu einer größeren Besprechung, aller derzeit am Bau tätigen Nachunternehmen, geladen. So viele Menschen konnte man zuvor noch nie auf dieser Baustelle antreffen.

Am Mittwoch wurde wieder einmal das Baugerüst ertüchtigt. Dieses war dringend erforderlich, da die Maurer das Gerüst nach ihren Erfordernissen angepasst hatten.

Ebenfalls wurde unser bestelltes Oberlicht im Dach über dem Treppenhaus eingebaut. Jetzt bekommt das innenliegende Treppenhaus auch Tageslicht . 🙂 Über dieses Oberlicht haben wir uns sehr gefreut 🙂 .

Donnerstag und Freitag haben die Maler das Haus verputzt. Und in den Fensterausschnitten eine Gewebearmierung eingebettet. Wir haben vom Bauleiter noch einen angepassten Bauzeitenplan erhalten. Erfreulicherweise 🙂 gibt es nach diesem Plan keine weitere Bauzeitenverzögerung. Lediglich die Gewerke untereinander wurden verschoben. Der Fertigstellungstermin ist weiter für Mitte Februar 2024 anvisiert.

29. KW 2023

Verfugtes Vormauerwerk und gemauerte Sohlbank

Der Montag Morgen begann sehr vielversprechend. Es waren 6 Maurer vor Ort die sehr beschäftigt wirkten. Frei nach Schiller: „Heute muss das Haus was werden – Frisch Gesellen seid zur Hand. Soll das Werk den Meister loben.

Am Abend waren dann die Sohlbänke im Erdgeschoss gemauert. Das sieht zwar gut aus. Da aber das Dach immer noch nicht geschlossen ist, die Fenster noch nicht alle eingesetzt sind und auch das westliche Verblend- und Vormauerwerk vollständig fehlen, sowie im Dachgeschoss ebenfalls noch nicht alles fertiggestellt ist, fragen wir uns schon, warum vorrangig diese Applikation erstellt wurde. Das sieht zwar sehr schön aus. Wir halten es aber zu diesem Zeitpunkt für nicht so wichtig.

Am Dienstag war einmal mehr Ruhetag.

Am Mittwoch war nur ein Mitarbeiter der Maurerfirma vor Ort. Er hat den Kellerbereich aufgeräumt und das in zwischen unbrauchbar, da feucht gewordene Baumaterial entsorgt. Das ist in punkto Nachhaltigkeit für die Fa. Kagebau auch kein Pluspunkt.

Donnerstag war dann wieder eine Spezialfirma mit 6 Mitarbeitern vor Ort. Sie haben das Verblendmauerwerk verfugt. So flott wie die gearbeitet haben, waren sie vermutlich bereits vor dem Mittag fertig. Leider ist die Außentreppe und, wie oben bereits geschildert, das westliche Verblendmauerwerk nicht fertig. So müssen sie wohl noch einmal für diese Restarbeiten wiederkommen.

Vormontierte Fenster im Dachgeschoss

Am Freitag waren die Fensterbauer noch einmal vor Ort und haben die restlichen Fenster im Dachgeschoss vormontiert. Dieses war uns entgangen, da am Freitag Morgen auf der Baustelle keine Arbeiten stattfanden und wir keine Aktivitäten erwartet haben.

Die gemachten Arbeiten sehen insgesamt gut aus. Bringen aber das Bauprojekt, nach unserer Auffassung, insgesamt nicht vorran. Die Abstimmung mit den Gewerken scheint weiterhin nicht zu funktionieren. Auch der angepasste Bauzeitenplan liegt wieder zurück.

Emoji nachdenklich

  • Verblendmauerwerk und Vormauerwerk sind nicht fertig.
  • Das Dach ist weiterhin nicht vollständig eingedeckt.
  • Die Fenster sind weiterhin nicht vollständig eingebaut. Im 2. OG fehlt ein Fenster vollständig (nicht geliefert).
  • Der Dach – Wandübergang an der südlichen Fassade fehlt noch.

Dieses aufgezählten Arbeiten hätten bereits alle abgeschlossen sein sollen.

28. KW 2023

Stahlträger im Dachgeschoss

Auch diese Woche gab es zu unserer Entäuschung 🙁 keinen größeren Baufortschritt. Montag Morgen wurde ein Stahlträger eingesetzte. Um 830 h war bereits keiner mehr auf der Baustelle. Es wurden dann noch die in dieser Woche seit langer Zeit vom Sicherheits- und Gesundheitskoordinator beanstandeten Schuttsäcke vom Baugerüst entfernt. Die Bauleitung hat den Fortgang der Bauausfühungen für die kommende Woche angekündigt. Wir bleiben gespannt.

Leider haben die Regenfälle der letzten Tage wieder viel Regenwasser in das Gebäude eingebracht.

27. KW 2023

Abdichtung der Fenster im Sockelbereich

Nachdem in den vergangenen Wochen der Baufortschritt deutlich an Fahrt zugenommen hatte, stagnierte der Bau diese Woche wieder einmal 🙁 . Es wurden lediglich die Fenstersockel im Erdgeschoss abgedichetet. Weder die angekündigten Maurer noch die Maler waren auf der Baustelle anzutreffen. Auch die Fensterbauer waren nicht vor Ort. Keines der Gewerke (Einbau der Fenster, Fertigstellung des Verblend- und Vormauerwerks und Fertigstellung der Dacheindeckung) konnten erreicht werden. Wir sind wieder einmal sehr enttäuscht 🙁 . Vielleicht geht es in der kommenden Woche weiter. Von der Bauleitung wurde vieles angekündigt.

26. KW 2023

Südseite des Neubaus mit Fenstern

Diese Woche wurden die Fenster im Erdgeschoss, im 1. Obergeschoss und dem 2. Obergeschoss eingesetzt. Mit Ausnahme eines Fensters im 2. Obergeschoss zur Nordseite sind die Fenster einschließlich der Scheiben eingesetzt. Bei dem fehlenden Fenster ist etwas schief gegangen. Es muss nachgefertigt werden. Insgesamt ist die Anzahl und Größe der Fenster sehr hoch. Wir haben überhaupt keine Ahnung, wie es der Firma gelungen ist, die Fenster in die oberen Stockwerke zu befördern? In der kommenden Woche werden die Fenster im Dachgeschoss eingesetzt.

Nach Aussage der Bauleitung sollte eigentlich auch mit dem Verblendmauerwerk an der weslichen Seite zum Nachbarn begonnen werden. Leider waren die Maurer diese Woche nicht da.

25. KW 2023

Die ersten Fenster wurden eingesetzt

  • Die Dachterrasse als Pool
    Die Dachterrasse als Pool

Diese Woche startet etwas verhalten. Bedingt durch die Regenfälle am Sonnabendmorgen konnten die Arbeiten nicht wie geplant aufgenommen werden. Stattdessen musste die Dachterrasse erst trockengelegt werden, da sich hier sehr viel Regenwasser angesammelt hatte. Die Dachterrasse glich einem Pool. So konnte am Montag letztlich nur die Dachterrasse vorbeschichtet werden. Am Dienstag wurden dann die Schweißbahn auf der Dachterrasse verlegt.

🙂 Sehr zu unser Überraschung wurden am Mittwoch die ersten Fenster angeliefert. Diese waren von der Bauleitung erst für kommende Woche angekündigt. Die Fensterbauer starteten sogleich mit dem Einsetzten der Fenster. Und so wurde es ab Mittwoch richtig hektisch auf der Baustelle.

Durch weitere Regenfälle wurden die Arbeiten am Vormauerwerk auf der Dachterrasse behindert. Die Maurer waren häufiger gezwungen die Dachterrasse trockenzulegen.

Fazit der Woche: Der Bau ist ein gutes Stück weitergekommen. Und das freut uns sehr.

24. KW 2023

Die Vormauerschale ist fast fertig

  • Südseite des Neubaus mit fertigem Vormauerwerk 18.06.2023
    Südseite des Neubaus mit fertigem Vormauerwerk 18.06.2023

Diese Woche ging es flott voran. Zeitweise waren 7 Maurer zeitgleich damit beschäftigt die Vormauerschale fertigzustellen. Diese war Freitagabend dann weitgehend fertig. Es fehlt jedoch noch das Vormauerwerk auf der Westseite. Diese ist für das Einbauen der Fenster nicht erforderlich. In der 27. KW soll das Verblend- und Vormauerwerk auf der Westseite errichtet werden.

23. KW 2023

Blick auf den Neubau 10. Mai 2023
Die Vormauerschale nimmt Form an

Bei sommerlichen Temperaturen sind die Maurer beim Mauern der Vormauerschale. Es wurde diese Woche mehr Personal eingesetzt als in den vergangenen Wochen. Das ist auch erforderlich, da jetzt das Material bereits in das 2. Obergeschoss verbracht werden muss. Diese Woche konnte auf der Nordseite die Vormauer bis zum 2. Obergeschoss fertiggestellt werden. Auf der Ostseite wurde die Hälfte der Vormauerschale des 2. Obergeschosses erreicht.

🙂 Wir haben diese Woche einen angepassten Fertigstellungstermin erhalte. Der aktuelle Fertigstellungstermin ist jetzt Mitte Februar 2024. Wir sind positiv gestimmt, dass dieser Termin erreicht werden kann.

22. KW 2023

Vormauerwerk 1. OG Nordseite
Allmählich beginnt das Bauprojekt rund zu laufen

Die Maurer waren diese Woche fleißig am mauern. Bereits am Dienstag konnten sie das Verblendmauerwerk an der Ostseite fertigstellen 🙂 . Durch Pfingsten ist diese Woche ein Tag kürzer. Zurzeit wird das Vormauerwerk an der Nordseite erstellt. Das 1. OG wurde diese Woche fertig. Auch am Sonnabend wurde gearbeitet. Die Maurer haben die Mauerarbeiten an der Ostwand vorbereitet. Damit können die Maurer am Montag zügig mit der Vormauer an der Ostseite durchstarten.

Auch der Dachdecker war diese Woche vor Ort. Er möchte die Arbeit kommende Woche wieder aufnehmen.

21. KW 2023

Verblendmauerwerk am 28.05.2023
Das Bauprojekt nimmt Fahrt auf

Zu unserer Freude 🙂 nimmt das Bauprojekt jetzt Fahrt auf. Die Maurer sind sehr bemüht, das Verblendmauerwerk und anschließend das Vormauerwerk zügig zu erstellen. Nach unserer Einschätzung sollte das Verblendmauerwerk für die Nord-, Ost- und Südseite noch diese Woche weitgehend fertig werden. Das Material für das Vormauerwerk wurde am Freitag geliefert. Zudem wurde uns für die kommende Woche ein neuer Bauzeitenplan angekündigt.

Obwohl auch am Samstag gearbeitet wurde, konnte das Verblendmauerwerk an der östlichen Seite in dieser Woche nicht mehr fertiggestellt werden. Das Verblendmauerwerk wird wohl erst Dienstag oder Mittwoch der kommenden Woche fertig.

20. KW 2023

Beginn der Arbeiten am Verblendmauerwerk
Wiederaufnahme der Arbeiten

Zu unserer großen Überraschung und 🙂 Freude 🙂 wurden die Arbeiten bereits diese Woche mit der Herstellung des Verblendmauerwerks wieder aufgenommen. Wir hatten erst mit der kommenden Woche damit gerechnet.

Wir hoffen, dass es der Baufirma jetzt gelingt einen kontinuierlichen Bauverlauf sicherzustellen.

19. KW 2023

Geisterhaus in der Woltersstraße

Laut einem Artikel des Eppendorfer Wochenblatts gibt es ein Geisterhaus in der Woltersstraße. Bei dem Geisterhaus handelt es sich nicht um unseren Neubau. Noch nicht! Auch andere Bauherren haben Probleme mit ihren Häusern. Allerdings haben auch wir festgestellt, dass sich die Öffentlichkeit für die Wohnungssituation in der Woltersstraße interessiert. So gab es jüngst eine kleine Anfrage der CDU an den Senat über die Bauaktivitäten der verschiedenen Bauvorhaben in der Woltersstraße.

In dieser Woche wurde das Baugerüst beim Nachbarn entfernt. Damit ist ein Teil der Beanstandung des Baugerüst obsolet. Das Baugerüst und die Baustelle sind auch weiterhin noch nicht freigemeldet.

Leider hängt der Hausbau weiterhin. Es gibt auch weiterhin keinen Fertigstellungstermin, Bauzeitenplan oder Projektplan. Mittlerweile hat die Baufirma angekündigt die Arbeiten wieder aufzunehmen. Wir sind gespannt, ob der Ankündigung auch Taten folgen. Die Hausaufgaben sind nach unserer Einschätzung noch weitgehend unerledigt.

18. KW 2023

Schnecke deren Schneckenhaus am Gitter hängt.

Große Häuser, große Probleme

Leider hängt der Hausbau weiterhin. Es gibt auch weiterhin keinen Fertigstellungstermin, Bauzeitenplan oder Projektplan. Außer wachsweiche Versprechungen, die sich bisher stets als nicht belastbar erwiesen haben, hat die Baufirma nichts angeboten. Das Baugerüst und die Baustelle sind auch weiterhin nicht freigemeldet.

Wir verzeichnen eine hohe Nachfrage nach den Wohnungen, über das wir uns sehr freuen. Auch registrieren wir ein zunehmendes öffentliches Interesse an unseren Problemen.

Mittlerweile ist es auch in der Politik angekommen, das Wohnungsbau praktisch unmöglich geworden ist und der Wohnungsbau in einer tiefen Krise steckt.

Wir hatten das Projekt 2017 mit dem Ziel gestartet, bezahlbaren familienfreundlichen und zeitgemäßen Wohnraum zur Verfügung zu stellen. Leider entfernen wir uns immer weiter von diesem Ziel.

17. KW 2023

Leider gibt es auch weiterhin keinen Fortschritt. Das Baugerüst und die Baustelle sind auch weiterhin nicht freigemeldet.

16. KW 2023

Tulpen im Garten

Leider müssen wir auch diese Woche wieder vermelden, dass die Arbeiten nicht fortgeführt wurden. Die Maurer für das Verblend- und Vormauerwerk sollen laut Kagebau kurzfristig bereit stehen.

Sind wir einmal optimistisch gestimmt, dass diese auch zum Einsatz kommen können. Denn auch weiterhin ist das Baugerüst beim Sicherheits- und Gesundheitskoordinator nicht freigemeldet.

15. KW 2023

Leider gab es auch in dieser Woche keinen Baufortschritt. Die Dacharbeiten können nicht fortgeführt und die Fenster nicht eingebaut werden, da für diese Arbeiten das Verblend- und das Vormauerwerk erforderlich ist. Im Dezember wurde uns suggeriert, dass alle erforderlichen organisatorischen Voraussetzungen für Dacheindeckung und Fenstereinbau gegeben sind.

Eine Freimeldung des Baugerüstes liegt weiterhin nicht vor.

14. KW 2023

Wir wünsche allen, die unser Hausbauprojekt begleiten schöne Ostertage. Auch freuen wir uns, dass unsere Bienen gut aus dem Winter gekommen sind und wieder eifrig Pollen und Nektar sammeln. Eine solche Bautätigkeit würden wir uns auch von unserem Generalunternehmen wünschen.

Leider gab es auch diese Woche keinen Baufortschritt. Die vom Bausachverständigen festgestellten Mängel wurden auch nicht behoben. Stattdessen teilt uns die Fa. Kagebau zum Beispiel mit:

Das Auflager der Treppe ist sicherlich kein Meisterwerk in Sachen Maurertechnik, erfüllt aber technisch seinen Zweck und ist statisch nicht zu beanstanden.

Es ist schon sehr bemerkenswert, dass die durch einen Gutachter festgestellten Mängel schöngeredet werden, anstatt sie zu beheben, und das wo mit einem hohen Qualitätsstandard geworben wird.

Außerdem wurde uns im November 2020 gesagt, dass das Vormauerwerk direkt mit den einzelnen Geschossen erstellt wird. Dieses wurde nicht umgesetzt. Zurzeit scheitern alle Gewerke an dem fehlenden Vormauerwerk. Das Dach kann nicht zu Ende gedeckt werden. Und auch die schon lange zugesagten Fenster konnten ebenfalls nicht eingebaut werden. Es fehlt auch weiterhin an einem tragfähigen Bauplan. Das ist nach 3 Jahren sehr bemerkenswert.

Eine Freimeldung des Baugerüstes liegt weiterhin nicht vor.

13. KW 2023

Schlüssel vom 31.03.2020

Vor genau 3 Jahren am 31.03.2020 haben wir diesen Schlüssel während der Baudurchsprache von Herrn Kage erhalten. Seitdem fragen wir uns wofür dieser Schlüssel dient? Emoji nachdenklich

Was kann man mit diesem Schlüssel auf- oder abschließen?

Unter schlüsselfertig hatten wir uns etwas anderes vorgestellt. Emoji nachdenklich

Ansonsten wurde diese Woche nur die Balkone ausgeschalt. Also auch diese Woche kein Baufortschritt.

12. KW 2023

Auch in dieser Woche gab es keinen Baufortschritt. Dafür gab es aber eine Mängelliste mit Baufehlern von der baubegleitenden Qualitätsüberwachung. Und auch der Sicherheits- und Gesundheitskoordinator musste weiterhin feststellen, dass er keine Freigabe des Baugerüstes erhalten hat. Eine Stellungnahme der Fa. Kagebau steht bisher aus.

11. KW 2023

Auch diese Woche gab es keinen Baufortschritt.

10. KW 2023

Mit Ausnahme, dass die Fa. Kagebau am Samstag ein paar nicht mehr benötigte Paletten abgeholt hat, gab es gar keinen Baufortschritt.

9. KW 2023

Staffelgeschossdach am 5. März 2023

Der Montag begann mit einer Teillieferung des Verblenders. Leider waren die erwarteten Maurer nicht vor Ort. Am Mittwoch erreichte eine weitere Lieferung mit Verblendsteinen die Baustelle. Die ganze Woche waren nur die Dachdecker vor Ort. Im wesentlichen wurden einige Dachrinnen montiert und die Flachdachbereiche mit Dachpappe gedeckt. Die Abdeckung der Brandwand zum Nachbargebäude wurde ebenfalls begonnen. Bauen in homöopathischen Dosen. Bei der Arbeitsweise rechnen wir mit einer Fertigstellung frühestens im Jahr 2050.

8. KW 2023

Am Montag war ein Dachdecker vor Ort. Wir haben uns sehr darüber gewundert, dass am Abend kein Baufortschritt erkennbar war Emoji nachdenklich. Es gab dann eine Ankündigung des Bauleiters, dass jemand vorbeigeschickt wird um die Baustelle aufzuräumen. Am Dienstag hatte ich ein informatives Gespräch mit einem Herrn des Dachdeckerteams. Er wunderte sich sehr, dass auf der Baustelle keine weiteren Arbeiten stattfinden. Leider könne er das Dach nicht weiter decken, da das Vormauerwerk erst fertig gestellt werden muss. Der Dachdecker wollte noch soweit Eindecken wie es ohne Vormauerwerk ginge. Am Donnerstag entwickelte das Bauunternehmen dann eine bisher nicht gekannte Aktivität. Die Baustelle wurde aufgeräumt und das Regenwasser aus dem Keller gepumpt. Die Außentreppe wurde bis zur Oberkante Keller fertiggestellt. Auch am Dach wurde weitergearbeitet. Der östliche Teil des Satteldachs ist fast fertig. Es fehlt das Blech an der Innenseite des Schildgiebels. Ein Teil des westlichen Dachs wurde ebenfalls begonnen und die Gaube hat eine Dachrinne erhalten. Emoji nachdenklich Für uns ist völlig unverständlich warum an jeder Ecke die Arbeiten begonnen werden und nichts fertig gestellt wird? Leider kann man an keiner Stelle einen Haken grüner Hakenmachen. Ein wirklicher Plan ist für uns nicht zu erkennen.

Auch die Arbeitssicherheit auf der Baustelle, wurde vom Sicherheits- und Gesundheitskoordinator (SiGeKo) weiterhin bemängelt. Das Baugerüst wurde trotz umfangreicher Überarbeitung weiterhin beanstandet. Die Liste der Sicherheitsmängel bleibt lang. Auch der vom SiGeKo seit längerem eingeforderte aktualisierte Bauzeitenplan wurde nicht zur Verfügung gestellt.

Wir wundern uns auch, dass der Verkäufer mit dem wir den Vertrag abgeschlossen haben, sich in keiner Weise dafür interessiert, wie und ob das Bauprojekt voranschreitet. Aus unserer Sicht wäre dies eine wichtige Information, um zukünftige Bauherren kompetent beraten zu können. Man sollte doch wissen, ob Versprechungen und Absprachen vom Team, was hinter einem steht, eingehalten werden können. Wir haben von einem ebenfalls sehr unzufriedenem Kunden von Kagebau gehört, dass dort der Verkäufer den Kontakt sucht und sich regelmäßig mit dem Kunden über den Stand der Dinge austauscht. Dies könnte ja hilfreich sein, um für zukünftige Projekte zu wissen, wo Probleme auftreten könnten.

  • Außentreppe
    Außentreppe Baustand 23.02.2023

7. KW 2023

Dachpfannen bereitgelegt zur Verlegung 19.02.2023

Am Montag schienen die Dachdeckerarbeiten endlich Fahrt aufzunehmen. Am Dienstag schleppten sich die Arbeiten aber bereits wieder hin. Mittwoch, Donnerstag und Freitag war dann wieder nichts. 🙁 Die Dacharbeiten sind an verschiedenen Stellen des Dachs angefangen. Für uns ist keine Systemmatik bei der Eindeckung zu erkennen. 🙁 So bleibt das Ergebnis der Woche, dass im wesentlichen nur die Dachpfannen zur Verlegung bereit liegen.

Die Baustelle wurde in einem absolut unaufgeräumten Zustand verlassen, so dass wir uns große Sorgen wegen des Sturmes in Hamburg machten. Wir haben dann in Eigenregie die gröbsten Gefahren beseitigt. Der Bauleiter fühlt sich für diese Aufgaben offensichtlich nicht zuständig.

Noch immer wundern wir uns sehr über die drei Werbeschilder des Unternehmens an unserem Gartenzaun. Auch Nachbarn machen sich bereits über diese Art der Werbung lustig. Auch ein Werbeflyer, der die Leistung dieser Firma anpreist, war im Briefkasten. Emoji nachdenklich Die Werbefloskeln machen uns richtig sauer.

6. KW 2023

Dachpfannen bereitgelegt zur Verlegung 12.02.2023

In dieser Woche sind die Dachdeckerarbeiten, wenn auch schleppend, gestartet. Der Baufortschritt war geringer als erwartet. Es wurden lediglich die Dachpfannen zur Verlegung bereit gelegt. Am Donnerstag fand noch ein Abstimmungsgespräch zwischen dem Bauleiter und dem Dachdecker auf der Baustelle statt. Wir hatten den Eindruck, dass einige am Baukörper benötigte Bedingungen zur Dacheindeckung, wie zum Beispiel das Vormauerwerk, noch nicht da sind. Ein Bauausführungsplan scheint nicht vorhanden zu sein. Gehört dies nicht zu den Aufgaben eines Bauleiters?

5. KW 2023

Diese Woche wurde lediglich das Baugerüst umfangreich durch das Nachunternehmen überarbeitet. Trotz mehrfacher Ankündigung durch die Bauleitung und einem möglicherweise nicht mehr gesperrten Baugerüst, fanden diese Woche auch weiterhin keine Dachdeckerarbeiten statt. Bisher erhielten wir die Auskunft, dass die Dachdecker aufgrund der Wetterlage nicht starten konnten. Am Freitag erhielten wir von der Bauleitung die Aussage, wenn kommenden Montag auch kein Dachdecker auftaucht, wird das Generalunternehmen einen anderen Dachdecker beauftragen.

Emoji nachdenklich Was soll uns so eine Message sagen? Das auch in den nächsten 4 Wochen kein Dachdecker verfügbar ist? Emoji nachdenklich

Die Begründungen der Fa. Kagebau, warum die Dachdeckerarbeiten bisher nicht begonnen wurden, sind aus unserer Sicht inkonsistent. Würde die Fa. Kagebau endlich eine Lösung finden, wäre uns das Problem egal. Hauptsache es geht endlich weiter und wir sehen eine Perspektive….

4. KW 2023

Zwei neue Werbetafeln der Fa. Kagebau am Gartenzaun 24.01.2023

Wir haben uns sehr gewundert, als wir am Dienstag diese zwei nagelneuen Werbetafeln an unserem Gartenzaun entdeckt haben. Was möchte uns die Fa. Kagebau damit sagen? Dass unser Haus jetzt mit äußerster Kraftanstrengung fertiggestellt wird und das ganze irgendwie noch ein gutes Ende findet? Nach dem bisherigen Bauverlauf zu urteilen, wäre es aus unserer Sicht ansonsten keine gute Werbung!

Wir lassen uns überraschen?

Sperrung des Baugerüsts durch den SiGeKo am 25.01.2023

Verbotszeichen Betreten verbotenDas Baugerüst ist gesperrt! Verbotszeichen Betreten verboten

Die Überraschung kam schneller und anders als die beiden neuen Plakate es versprachen auch wenn man es vorhersehen konnte. Bei einer Begehung der Baustelle durch den Sicherheits- und Gesundheitskoordinator wurden wieder zahlreiche Sicherheitsmängel auf der Baustelle festgestellt die bereits abgestellt sein sollten. Am Baugerüst war ein neuer Freigabeschein mit Datum vom 03.01.2023 vorhanden. Damit wird durch die befähigte Person des Gerüstbauers der ordnungsgemäße Zustand des Baugerüstes bescheinigt. Die Nutzer können also davon ausgehen, dass sämtliche Mängel abgestellt worden sind und das Baugerüst sicher ist.

Die Dachdecker sind in dieser Woche nicht erschienen, obwohl dies angekündigt war. Leider wurden wir auch hierüber nicht informiert. Erst auf Nachfrage erfuhren wir,es läge am Wetter.

3. KW 2023

Nicht wettergeschützte Brandwand

🙁 Leider gab es auch in dieser Woche keinen Baufortschritt.

Dafür hat mich mein Nachbar über Feuchtigkeitsschäden und Schimmelbildung in seinen Wohnungen informiert. Die Baufirma wurde von uns bereits ab Mai vergangenen Jahres aufgefordert den Wetterschutz zwischen den beiden Häuser sicherzustellen. Leider blieben alle Aufforderungen unsererseits vergebens.

Der Bauleiter hat meinem Nachbarn zugesichert sich um die Herstellung des Wetterschutzes zu kümmern. Bisher konnte ich aber auch dieses zu unserem Entsetzen nicht feststellen.

Für uns ist das ganze nur noch ein Albtraum dem wir völlig machtlos gegenüber stehen.

2. KW 2023

In dieser Woche wurde das Baugerüst noch einmal ertüchtigt und schließlich durch den verantwortlichen Bauleiter freigemeldet. Die Ordnung auf der Baustelle entspricht auch weiterhin nicht unseren Vorstellungen. Es erschließt sich uns auch nicht, warum der Generalunternehmer nicht einmal richtig Gas gibt. Dann könnte man sich sehr viel Arbeit, Zeit und Kosten ersparen.

Ungeachtet dessen wurden die Dachpfannen geliefert und auf und um das Dach verteilt. Die Dachdecker können also starten. Leider haben wir wieder keine Informationen wie und wann es weiter geht.

1. KW 2023

Der Aufgang zum Baugerüst ist leider nach wie vor gesperrt.

In dieser Woche ist nicht viel passiert. Die Fa. Kagebau hat es geschafft, sehr zum Verständnis 🙁 unserer Nachbarn das Halteverbot zu verlängern. Allerdings hatten wir erwartet, dass die Sicherheitsmängel auf der Baustelle beseitigt werden. Dieses sollte der Sicherheits- und Gesundheitskoordinatorin bis zum Jahresende zurückgemeldet werden. Leider ist das Baugerüst weiterhin nicht freigegeben. Wir sind sehr gespannt, ob das Dach, wie angekündigt, eingedeckt wird oder die Fa. Kagebau die Arbeiten wieder kurzfristig absagt.

Virtueller Rundgang durch den Rohbau

Einladung zu einem virtuellen Rundgang durch den Rohbau

Nachdem der Rohbau weitgehend fertig gestellt ist und auch die Baustelle ein wenig aufgeräumt wurde, möchten wir Sie zu einem virtuellen Rundgang durch den Rohbau einladen.

Der virtuelle Rundgang führt Sie vom Treppenhaus in die barrierefreie Wohnung 1 und 2 im Erdgeschoss. Weiter geht der Rundgang durch Wohnung 4 und 3 im 1. Obergeschoss. Anschließend geht es in die Wohnung 6 und 5 im 2. Obergeschoss. Den Abschluss bildet dann die Dachgeschosswohnung.

Wenn Ihnen unser Neubauprojekt gefällt, würden wir uns über einen Kommentar sehr freuen.

Archiv 2022

Den aktuellen Stand des Neubauprojekts in Hamburg Groß Borstel erfahren Sie hier.

Das war das Jahr 2022

52. KW 2022

An dieser Stelle möchte ich mich bei allen bedanken, die diesen Blog regelmäßig verfolgen und uns Mut geben das Bauvorhaben über alle Unwegsamkeiten weiterzuführen. Sie können sich sicher vorstellen, dass es unter den derzeitigen Umständen alles andere als selbstverständlich ist. Manchmal kann man nichts machen außer weiter.

Ich wünsche Ihnen allen ein gesundes, glückliches und erfolgreiches neues Jahr und würde mich sehr freuen, wenn Sie mich auch im nächsten Jahr bei meinem Bauprojekt begleiten.

51. KW 2022

Ertüchtigung des Baugerüstes mit einer Treppe

In dieser Woche wurde das Baugerüst noch einmal ertüchtigt. Aus Sicherheitsgründen befindet sich jetzt an der Seite eine Treppe. Einige Konsolen mussten verändert werden, damit die Maurer besser arbeiten können.

Ab 12. Januar 2023 soll mit dem Eindecken des Dachs begonnen werden. Es sollte alles organisatorische hierfür vorbereitet sein.

50. KW 2022

Mit Plane eingehaustes Dach

Jetzt sind die ersten frostigen Tage über das Land gekommen. Die Fa. Kagebau hat das Dach mit einer Tüte gesichert. In diesem Jahr wird kein Baufortschritt mehr zu erzielen sein.

49. KW 2022

unbeheiztes Dixi-Klo im Winter 2022

Diese Woche gab es wieder keinen Baufortschritt, obwohl der verantwortliche Bauleiter am 4. Dezember schriftlich Arbeiten für den 5. bis 9. Dezember angekündigt hatte. 🙁

Dafür habe wir aber gelernt, dass Dixi-Toiletten gesetzlich in der Zeit von Oktober bis April zu beheizen sind und das trotz Energiekrise und angeordneten Energiesparverodnung (Verordnung zur Sicherung der Energieversorgung über kurzfristig wirksame Maßnahmen).

Auch mussten wir feststellen, dass einige Mitbürger einen Sack für alles haben. Ein Teil des historischen Zauns wurde geklaut. Danke dafür!

48. KW 2022

Unfertige Außentreppe zum Keller

Zu unserer Verwunderung gingen die Arbeiten diese Woche weiter. Die Fa. Kagebau hat den Schutt aus dem Kellerabgang geräumt. Das angesammelte Regenwasser wurde abgepumpt. Da der Boden und die Wände naß waren, mussten sie erst mit einem Gasbrenner getrocknet werden. Die Kelleraußenwand wurde gegen Feuchtigkeit isoliert. Anschließend konnte die thermische Isolierung angebracht werden. Es konnten dann die ersten 10 Stufen gesetzt werden. Die Arbeiten sind noch nicht abgeschlossen. Gut ist, dass der Keller allmählich abgedichtet ist und hoffentlich kein weiteres Regenwasser durch die Kellerwände eindringen kann. Und dass das Regenwasser durch den Kellerabfluß abfließen kann. Die laut Bauzeitenplan angekündigten Arbeiten wurden nicht umgesetzt (Dach, Fenster, Verblendmauerwerk…) 🙁 .

47. KW 2022

Nasse Fußfette

🙁 Leider wurde auch in dieser Woche kein Baufortschritt erreicht. Die Fa. Kagebau hat die vom Bausachverständigen festgestellten Mängel nicht vollständig behoben und die Arbeiten wieder einmal eingestellt. Es ist enttäuschend, dass Mängel nicht durch die Kagebau eigene Qualitätskontrolle geprüft und beseitigt werden. Eine Stellungnahme der Fa. Kagebau steht hierzu aus.

46. KW 2022

🙁 Die letzten Blätter sind von den Bäumen gefallen. Das Dach ist leider nicht gedeckt. In dieser Woche ist auf der Baustelle leider gar nichts passiert. 🙁

45. KW 2022

Gebäude Südseite Baustand 12. November 2022

Mittlerweile sind die meisten Blätter von den Bäumen gefallen und die Dachdecker waren auch in dieser Woche nicht vor Ort 🙁 . Leider ist das Haus immer noch offen. Die Maurer haben die Giebel auf der Nord- und Südseite fertig gemauert. Die bisher fehlenden Betonringbalken wurden fertiggestellt. Mit Abstrichen ist der Rohbau weitgehend fertiggestellt. Da der Baufortschritt weiterhin nur zögerlich voran schreitet, können wir uns nicht wirklich freuen.

Gerne möchten wir Sie zu einem virtuellen Rundgang durch den Rohbau einladen.

44. KW 2022

Diese Woche waren die Maurer auch am Samstag aktiv. Es gab im sichtbaren Bereich keinen großen Baufortschritt. Die Maurer waren damit beschäftigt, die Ringbalken zu betonieren. Die Giebelwand zum Nachbargebäude wurde fertiggestellt. Das ist für uns ein Meilenstein, da das Doppelhausensemble mit dem Nachbargebäude wieder eine zusammenhängende Einheit bildet. Der Nord- und der Südgiebel sind noch nicht ganz fertiggestellt. Die Restarbeiten am Mauerwerk des Dachgeschosses haben wohl doch mehr Zeit in Anspruch genommen als erwartet.

Leider waren die Dachdecker nicht wie angekündigt vor Ort. Wir hoffen, dass die Dachdecker in der kommenden Woche starten. Das ist besonder wichtig, damit der Spalt zwischen den beiden Gebäuden geschlossen und vor eindringendem Regenwasser geschützt wird und keine Wasserschäden beim Nachbarn auftreten.

Halloween Kürbis 2022

Die vergangene Woche endete mit einem wunderschönen Sommertag. Die raschelnden Blätter und die Umstellung der Zeit auf die Winterzeit zeigt unmissverständlich, dass wir wieder in der dunkleren Jahreshälfte angekommen sind. Das macht auch die Bauaktivität nicht einfacher, da wohl vermehrt mit künstlicher Beleuchtung gearbeitet werden muss. Da im Herbst vermehrt mit Regen und Stürmen zu rechnen ist, wäre es sehr wünschenswert, wenn der Neubau komplett geschlossen wäre.

43. KW 2022

Baustand am 30. Oktober 2022

Mittlerweile sind die Blätter an den Bäumen nicht mehr nur bunt sondern fallen auch im Großen und geben den Blick auf den Neubau frei. Die Form des Neubaus lässt sich jetzt unter dem Baugerüst gut erahnen. Die Maurer haben den Ausführungsfehler im Dachgeschoss beseitigt. Der Dachstuhl wurde in der vergangenen Woche weitgehend hergestellt, die diffusionsoffene Unterdachplane verlegt und die Dachlattung angebracht. Der Einbau der ersten Fenster (Velux Fenster) hat uns besonders gefreut 🙂 . Das Erdgeschoss, das erste und zweite Obergeschoss wurden ausgeschalt. Insgesamt mal eine Woche mit einem normalen Baufortschritt. In der kommenden Woche soll der Dachdecker mit dem Decken des Dachs und die Maurer mit der Verklinkerung des Erdgeschosses beginnen.

42. KW 2022

Nordöstliche Hausfassade am 21. Oktober 2022

Wir hatten gehofft, dass wir am Ende der Hamburger Schulferien endlich Richtfest feiern können 🙁 .

FehlerteufelLeider hat der Fehlerteufel erneut zugeschlagen. Eine Wand im Dachgeschloss wurde nicht maßhaltig gemauert und muss entfernt und neu erstellt werden. Auch der an dieser Stelle aufliegende Ringbalken muss ersetzt und neu betoniert werden. Da der Dachstuhl an dieser Stelle bereits aufliegt, dürften sich die Arbeiten als nicht ganz einfach erweisen. Dadurch ist die Fertigstellung des Dachstuhls nicht möglich. Leider verschieben sich die drauffolgenden Arbeiten wieder um 2 Wochen. Nach Auffassung der Bauleitung soll es aber beim Fertigstellungstermin 13. Juni 2023 bleiben.

In der kommenden Woche soll der Dachstuhl, die Unterdachplane und die Dachlattung denoch fertig werden. Der Dachdecker soll dann ab dem 1. November 2022 mit dem Eindecken des Daches beginnen.

41. KW 2022

Lose verlegte diffusionsoffene Unterdachplane

Nach dem aktuellen Bauzeitenplan sollten in der kommenden Woche die Dachdecker starten. Leider ist der Dachstuhl nicht fertig 🙁 . Die diffusionsoffene Unterdachplane sowie die Dachlatten hätten in dieser Woche fertig sein sollen. Da im Herbst vermehrt mit Stürmen zu rechnen ist, wäre es sehr wünschenswert, dass das Dach geschlossen wäre.

🙁 Leider zeichnen sich bereits jetzt weitere Verzögerungen ab 🙁 . Auch andere Arbeiten wie das Ausschalen der Stockwerke wurden nicht ausgeführt.

40. KW 2022

Start der Errichtung des Dachstuhls am 5. Oktober 2022

🙂 Am Dienstag wurde bei wunderschönem Herbstwetter mit dem Errichten des Dachstuhls begonnen. Vielleicht können wir mit dem Ende der Herbstferien das Richten feiern?

Diese Woche wurden große Teile des Dachstuhls errichetet. Nachdem Ärger der letzten Woche mal wieder ein Lichtblick.

Des Weiteren wurde auch damit begonnen das Erdgeschoss abzudichten. Hoffen wir, das die Kellerräume nicht mehr, bei jeden Regenschauer, mit Regenwasser volllaufen.

39. KW 2022

Erweiterung des Baugerüsts am 29.09.2022

Am Donnerstag wurde das Baugerüst auf der rechten Seite zum Nachbarn und auf der Dachterrasse erweitert. Schaut man sich die Erweiterungen des Baugerüstes an, so stellt sich dem unbedarften Beobachter die Frage: Warum wurde das Baugerüst bei der letzten Erweiterung am 25. August 2022 nicht gleich auf die erforderliche Größe umgebaut? Wie sollte der Dachstuhl ohne Baugerüst errichtet werden? Wie hatte sich die Bauleitung, die Ausführung der Arbeiten vorgestellt? Wir hoffen, dass es der Fa. Kagebau von jetzt an gelingt einen kontinuierlichen und reibungslosen Bauablauf zu gewährleisten und wir nicht wieder von einem ungeplanten Baustopp, aus welchen Gründen auch immer, überrascht werden.

38. KW 2022

🙁 Wir sind fassungslos 🙁

Mit Schreiben vom 6. September 2022 wurden wir von der Fa. Kagebau informiert, dass das Richten wegen eines Umbaus des Baugerüstes kurzfristig unterbrochen werden musste. Nach mehrfachen Nachfragen, welche Auswirkung dieser Baustopp auf den Fertigstellungstermin hat, wurde uns von der Fa. Kagebau sehr zögerlich ein neuer Bauzeitenplan präsentiert, der ein Fertigstellungsdatum jetzt für den 13. Juni 2023 vorsieht. Das bedeutet erneut 4 Monate Bauverzögerung. Damit dürfte die gesamte Bauverzögerung ca. 21 Monate betragen. Und auch dieser genannte Fertigstellungstermin ist nur ein Plan und nicht in Stein gemeißelt. Da die Fa. Kagebau es auch nicht für nötig befindet, das Bauwerk und Material vor den Wettereinflüssen zu schützen, ist eine Wand eingestürzt. Wir haben also nur Rückschritte zu verzeichnen.

37. KW 2022

🙁 Wir sind sehr verärgert 🙁

Seit dem 6. September 2022 gab es keinen Baufortschritt, obwohl uns das Richten des Dachstuhls vom verantwortlichen Bauleiter fest zugesagt wurde! Seitdem ist das gelieferte Baumaterial Wind und Wetter ausgesetzt. Auch von dritter Seite wurde der Fa. Kagebau bereits bescheinigt, dass bei diesem Bauprojekt keine vorausschauende Planung anstehender Arbeiten erkennbar ist. Der Bauzeitenplan vom 1. August 2022 ist ebenfalls obsolet! Auch die letzten Gespräche mit dem Bauleiter enthielten lediglich Hinweise darauf, dass es weiterhin Verzögerungen im Bauablauf geben wird.

36. KW 2022

Ansicht Nordseite am 5. September 2022

Am Montag hat die Kage Holzbau mit dem Zimmern der Gaube begonnen. Dienstag und Mittwoch sollte dann endlich der Dachstuhl errichtet werden. Am Dienstag deuteten sich allerdings Schwierigkeiten mit dem Baugerüst an. Am Mittwoch wurde die Errichtung des Dachstuhls durch die Fa. Kagebau wegen erforderlicher Umbaumaßnahmen des Baugerüstes auf unbestimmte Zeit abgesagt 🙁 .

35. KW 2022

Der Dachstuhl konnte in dieser Woche nicht errichtet werden 🙁 . Die Maurer waren zu flott. Es wurde nicht bedacht, dass ein Ringanker im Giebel erforderlich ist. Und so musste der Giebel zur Nachbarwand zum Teil wieder zurückgebaut werden. In dieser Woche wurde nur der Ringanker verschalt und betoniert. Der Dachstuhl soll nun in der kommenden Woche errichtet werden.

34. KW 2022

Mauerwerk des Dachgeschosses

In dieser Woche wurden die Einzelteile des Dachstuhls angeliefert. Trotz der hohen Temperaturen haben die Maurer das Dachgeschoss tapfer weiter gemauert. Der Neubau lehnt sich wieder an das Nachbargebäude an. Auch wenn die Arbeiten nicht abgeschlossen sind, so bilden doch beide Gebäude wieder eine Einheit. Am Donnerstag hat der Gerüstbauer das Gerüst auf die letzte Stufe aufgestockt. Nächste Woche soll nun endlich der Dachstuhl errichtet werden. Der Zeitrahmen ist auf 2 Wochen terminiert.

33. KW 2022

Mauerwerk des Dachgeschoss

Derzeit ist es sehr schwer, aufgrund der Größe des Baukörpers interessante Fotos zuerstellen. Diese Woche wurde das Dachgeschoss gemauert. Zurzeit haben wir einen normalen Baufortschritt, welches uns sehr freut 🙂 . Kommende Woche beginnen die Zimmerfrauen 😉 und Zimmermänner mit der Errichtung des Dachstuhls.

32. KW 2022

Die vergangene Woche startete erst am Mittwoch mit Lieferungen der Baumaterialien für das Dachgeschoss. Hierzu wurde die Straße für 2 Tage gesperrt. Für die Unannehmlichkeiten bitte ich meine Nachbarn um Entschuldigung und bedanke mich für das Verständnis.

🙂 Am Freitag legten dann die Maurer los. Auch am Samstag wurde, trotz der Hitzewelle von über 30° C, gearbeitet.

31. KW 2022

Am Montag wurden die Betonfertigelemente des 2. Obergeschosses verlegt. Das Verschalen erfolgte am Dienstag und Mittwoch. Am Mittwoch Nachmittag wurde der Beton für die letzte Geschossdecke geliefert. Das Haus wächst langsam 🙂 . Allmählich bekommt man einen Eindruck, wie das Haus einmal aussieht. Auch erhält man einen Eindruck, von dem grandiosen Blick der späteren Dachterrasse 🙂 . Wir sind sehr gespannt auf den weiteren Fortschritt der Bauarbeiten.

30. KW 2022

Diese Woche wurde die Wände das 2. Obergeschoss gemauert. Am Freitag wurden die Stützen für die Fertigelemente der Decke aufgestellt. In der kommenden Woche soll die Decke installiert werden. Alles in allem hatten wir einen durchschnittlichen Baufortschritt 🙂 , was uns sehr freut.

29. KW 2022

Warten auf Godot?

Der Baufortschritt in dieser Woche war sehr differenziert. Am Montag starteten die Maurer mit gutem Baufortschritt. Am Dienstag sollte ein Kran das benötigte Baumaterial auf das 2. OG heben. Hierzu musste die Straße gesperrt werden. Doch es kam kein Kran. Dieses führte in der Folge dazu, dass es am Mittwoch und Donnerstag erneut zu einer Bauunterbrechung kam 🙁 . Am Freitag kam der Kran dann doch und die Maurer legten sich so dann ins Zeug. Selbst heute am Samstag sind sie noch am mauern. Zudem hat die Fa. Kagebau einen aktualisierten Bauzeitenplan zur Verfügung gestellt.

28. KW 2022

🙂 Am Montag Morgen wurde umfangreiches Baumaterial angeliefert. Hierzu musste die Woltersstraße gesperrt werden. Die Maurer machten sich dann zügig an die Arbeit. Am Mittwoch war leider keine Bauaktivität 🙁 . Das kein stationärer Kran vorhanden ist, scheint sich als sehr hinderlich zu entpuppen. Donnerstag wurde die Woltersstraße erneut, für weitere Materiallieferungen, gesperrt und die Maurer machten sich so gleich an die Arbeit. Die Außenkonturen des 2. Obergeschosses sind jetzt bereits deutlich erkennbar. Zwischenzeitlich wurde weiteres Baumaterial angeliefert.

27. KW 2022

🙂 Das ist der totale Hammer. Alles schein perfekt zu passen. Kein Balkon liegt mehr im Garten. Die Auffahrt kann, nach Monaten der Blockade durch die abgelegten Balkone, wieder bedingt passiert werden. Das 1. Obergeschoss ist im Rohbau fertig. Das ist schon ein kleiner Meilenstein der 10 Wochen benötigt hat. Kommende Woche beginnen die Maurer mit der Erstellung des 2. Obergesschosses.

26. KW 2022

🙂 Kaum zu Glauben – aber doch wahr. Am Dienstag rückte ein gewaltiger Autokran samt Begleitung an. 🙂 Der fehlende Balkon des 1. Obergeschosses konnte nach wochenlangen Stillstand endlich auf Position gebracht werden. Die Decke des Erdgeschosses wurde abschließend betoniert. Am nächsten Tag rückten auch gleich die Maurer an, um das Wohnzimmer weiter zu mauern.

Ein kleiner Schritt für eine Baufirma. Ein großer Schritt für den Bauherrn.

Ab kommenden Dienstag soll die Decke des 1. Obergeschosses gebaut werden. Wir bleiben gespannt.

25. KW 2022

Die Fa. Kagebau hat uns darüber informiert, dass die geplanten Arbeiten sich um eine weitere Woche verschieben werden, da jetzt erst alle erforderlichen Genehmigungen vorliegen. 🙁

Am 28.06.2022 soll der fehlende Balkon des 1. Obergeschosses installiert und die restliche Decke geschüttet werden.

Zwischen dem 5.7.2022 und dem 7.7.2022 soll dann die Decke des 1. Obergeschosses geliefert und betoniert werden.

24.KW 2022

Die Fa. Kagebau hat das Halteverbot zur Freude aller Nachbarn rechtzeitig verlängert. 😉

Somit steht einem weiteren Baufortschritt erst einmal nichts im Weg. Wir freuen uns auf den Fortgang der Arbeiten. Ein sehr, sehr vorsichtiger Optimismus macht sich breit.

Es wäre sehr schade, wenn die Nachbarn weiterhin mit einem Halteverbot belästigt werden, ohne dass dieses benötigt wird.

23. KW 2022

Die Firma Kagebau hat uns darüber informiert, dass die geplanten Arbeiten in der 24. KW sich verschieben werden. Konkret soll am 21.06 der fehlende Balkon vom 1. Obergeschoss installiert und die Restbetonage der Erdgeschossdecke ausgeführt werden. Anschließend sind dann noch die Restmaurerarbeiten am 1. OG auszuführen. Die Montage der Decke des 1. Obergeschosses und der Balkone soll dann am 28. – 30.06 erfolgen.

22. KW 2022

In dieser Woche gab es wiederum kein Baufortschritt. Die Fa. Kagebau hat uns darüber informiert, dass sie in der kommenden Woche plant, einen Baukran auf dem Grundstück aufzustellen. In der 24. KW zwischen dem 14.06 und 16.06 ist die Straßensperrung beantragt. Es sollen die Balkone und die Decke des 1. Obergeschosses verlegt werden.

21. KW 2022

Auch in dieser Woche gab es leider keinen Baufortschritt. 🙁

20. KW 2022

Auch in dieser Woche gab es leider keinen Baufortschritt. 🙁

Am Anfang dieser Woche informierte uns der verantwortliche Bauleiter, dass die Fa. Kagebau keine Sondergenehmigung zum Aufstellen eines mobilen Autokrans erlangen würde. 2 Tage später wurde dann doch die Möglichkeit eröffnet. Nach Aussage des Bauleiters soll der Antrag auf Aufstellung eines mobilen Autokrans bei der Behörde zügig gestellt werde. Der Antrag hat eine Vorlaufzeit von 14 Tagen. Daraus folgt, dass mit einem Weiterbau erst in 3-4 Wochen gerechnet werden kann. 🙁

Uns ist völlig unklar, wo überhaupt das Problem lag.

19. KW 2022

🙁 Auch in dieser Woche gab es keinen Baufortschritt.

18. KW 2022

🙁 Wie befürchtet, gab es in dieser Woche keinen Baufortschritt.

Nachdem letzten, von der Fa. Kagebau zur Verfügung gestellten unverbindlichen Bauzeitenplan, sollte in dieser Woche Richtfest sein. 🙁 🙁 🙁

Weiterhin liegt keine Sondererlaubnis zur Benutzung des öffentlichen Raumes für die zeitweise Aufstellung eines mobilen Krans vor. Nach Aussage des Fachamtes Management des öffentlichen Raumes liegt derzeit auch kein Antrag zur Genehmigung vor. Es gibt aktuell keinen belastbaren Bauzeitenplan.

17. KW 2022

Auch in dieser Woche wurde weiter am 1. Obergeschoss gearbeitet. Die Arbeiten waren mühselig, da aufgrund des fehlenden Balkons der 3. Wohnung und des nicht betonierten Deckenabschnitts in diesem Bereich die Arbeiten behindert wurden. Ein Einsatz des kleinen Baukrans war nicht möglich, so dass alles händisch bewegt werden musste. Das 1. Obergeschoss wurde unter diesen Umständen soweit es geht fertig gemauert. Die Außenmauer auf der Südseite konnten auch weiterhin nicht fertiggestellt werden.

🙁 Derzeit gibt es keine weitere Bauplanung. Zurzeit müssen wir von einem erneuten Baustopp ausgehen.

🙁 Wir sind wieder einmal sehr enttäuscht.

16. KW 2022

In dieser Woche wurde weiter sehr intensive am 1. Obergeschoss gearbeitet. Die einzelnen Wände der Räume wurden zum Teil hergestellt. Das Baugerüst wurde um eine Etage erweitert. 😕 Nach wie vor ist unklar, wann der Balkon installiert werden soll. Die Fa. Kagebau hat sich bisher nicht dazu geäußert. Die Aussparung am Balkon behindert zunehmend die Maurerarbeiten.

15. KW 2022

🙂 In dieser Woche konnten große Teile des Hintermauerwerks erstellt werden. Das 1. Obergeschoss nimmt langsam Form an.

Nur warum liegt der Balkon eigentlich immer noch im Garten? 🙁 Nach Auskunft des verantwortlichen Bauleiters konnte der Balkon in der vergangenen Woche nicht installiert werden, weil der zuständige Wegewart des Bezirks Hamburg-Nord mit der Abstützung des Autokrans auf dem Gehweg nicht einverstanden war. Es bleibt zu hoffen, dass die Fa. Kagebau kurzfristig eine Lösung findet und der Balkon nicht zum nächsten Show-Stopper wird, woraus weitere Verzögerungen resultieren würden.

14. KW 2022

Am 7. und 8. April sollte der linke Balkon erneut montiert und die Erdgeschossdecke endlich geschüttet werden. Am 7. April wurde ein Teil (bis auf ca. 20 m2 vor dem linken Balkon) der Erdgeschossdecke geschüttet. Der Balkon wurde nicht, wie eigentlich zugesagt, montiert und liegt weiterhin im Garten. Diese Planänderung wurde nicht mit uns besprochen. Gerne hätten wir eine Erklärung für dieses stückweise Vorgehen. Am 8. April wurde nur der kleine Baukran angeliefert. Einen aktualisierten Bauzeitenplan hat die Fa. Kagebau nicht, wie bereits für die KW 12 angekündigt, zur Verfügung gestellt. Wir sind mehr als enttäuscht. 🙁

13. KW 2022

🙁 Auch diese Woche gab es keinen Baufortschritt. Es wurden lediglich die Mängel an der Aufstellung des Baugerüstes beseitigt und die Freigabe zur dessen Benutzung erteilt. Die Fa. Kagebau hat den Bauzeitenplan in Teilen aktualisiert. Die Decke des EG soll jetzt am 7. und 8. April 2022 geschüttet werden.

12. KW 2022

🙁 Diese Woche verlief sehr enttäuschend. Es gab absolut keinen Baufortschritt. Nach Aussage des verantwortlichen Bauleiters war es nicht gelungen, die Genehmigung für die erforderliche Straßensperrung rechtzeitig zu erlangen. Des Weiteren wurde das Betreten des Baugerüsts durch den beauftragten Sicherheits- und Gesundheitskoordinator untersagt, da die erforderliche Freigabe durch eine befähigte Person fehlt. Der Sicherheits- und Gesundheitskoordinator bemängelte an einigen Punkten die Standsicherheit des Gerüstes. Die Schüttung der Erdgeschossdecke ist jetzt für Montag und Dienstag der kommenden Woche geplant.

11. KW 2022

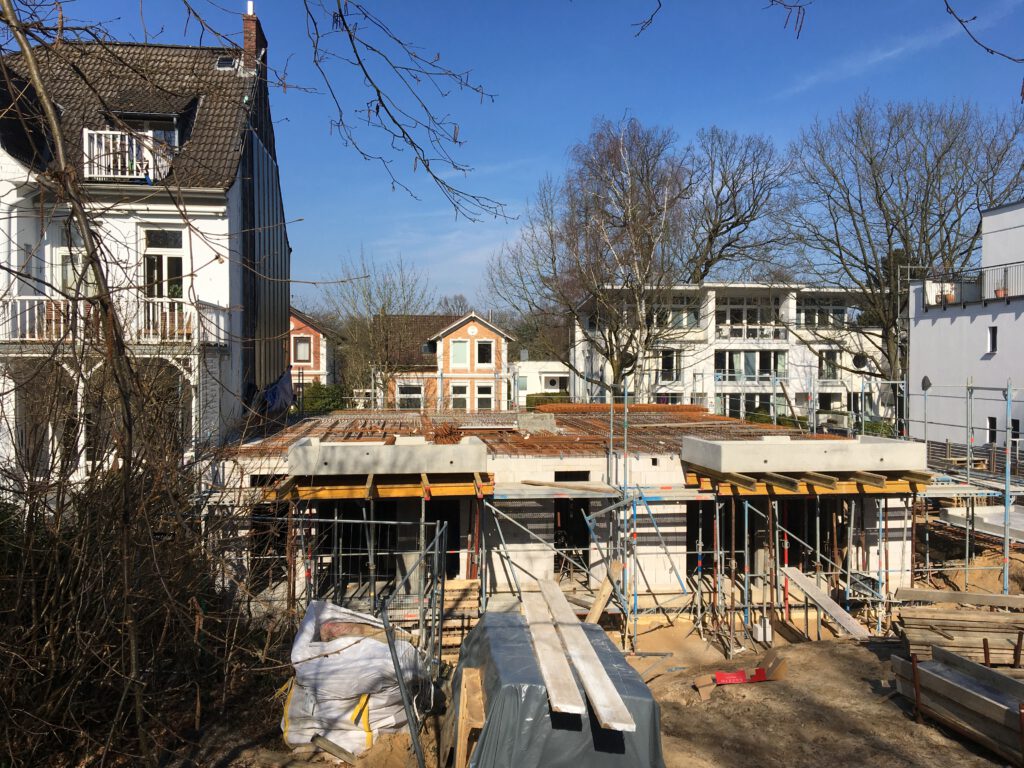

Baustatus 19. März 2022

FehlerteufelIn dieser Woche gab es einen Rückschritt. In den Ausführungszeichnungen hat der Fehlerteufel zugeschlagen. Die Fensterausschnitte der linken Wohnung wurde falsch aus der Genehmigungsplanung in die Ausführungszeichnungen übertragen. Dadurch wurde der Balkon auf der linken Seite zu weit links positioniert. Das führt dazu, dass der Grenzflächenabstand von 2,50 m um ca. 30 cm zum Nachbargrundstück verletzt wurde. Dieses entspricht nicht der Baugenehmigung und ist auch nicht genehmigungsfähig. Glück im Unglück ist, dass die Decke noch nicht betoniert war. Wäre der Fehler zu einem späteren Zeitpunkt festgestellt worden, wäre es eine absolute Katastrophe. So musste zwar der schwere Autokran erneut angefordert werden um den Balkon wieder abzunehmen. Die Fensterausschnitte wurden entsprechend der korrigierten Ausführungszeichnung gemauert. Nachdem letzten Bauzeitenplan sollte bereits die Decke des 1. Obergeschosses in der kommenden Woche betoniert werden. Die Betonage der Decke ist vorbereitet und für die kommende Woche geplant.

10. KW 2022

Nachdem die Woche schleppend startete, wurde das Erdgeschoss am Dienstag eingerüstet. Die restlichen Mauerarbeiten des Erdgeschosses konnten abgeschlossen werden. Am Mittwoch wurden die Hilfsstützen für die Betondeckenteile installiert. Das Ziel die Erdgeschossdecke fertigzustellen, konnte jedoch nicht erreicht werden. Die Fertigbetondecke wurde aufgelegt. Die beiden Balkone wurden ebenfalls als Fertigbetonteile geliefert und in Position gebracht. Die Bewehrung wurde begonnen und ist noch in Arbeit. Kommende Woche sollte die Decke fertiggestellt werden.

9. KW 2022

Laut Bauzeitenplan von 22.02.2022 sollte in dieser Woche die Erdgeschossdecke fertiggestellt werden. Das wäre ein echter Meilenstein. Die Mauerarbeiten gingen nur sehr zögerlich voran. Derzeit fehlt die Kellertreppe im Treppenhaus. Bevor die Erdgeschossdecke aufgesetzt wird, muss die Kellertreppe eingebaut sein. Auch die Zimmerwände sind noch nicht fertiggestellt.

8. KW 2022

In dieser Woche hat es die Fa. Kagebau endlich geschafft einen Bauzeitenplan bereitzustellen. Die Arbeiten am Erdgeschoss gingen indes weiter. In der kommenden Woche soll die Erdgeschossdecke aufgesetzt werden.

7. KW 2022

In dieser Woche konnte endlich die Sohlplatte des nicht unterkellerten Bereichs zum Nachbarbebäude betoniert werden. Damit wurde ein Meilenstein erreicht. Von jetzt an sollte der Rohbau zügig wachsen. 🙂

6. KW 2022

In der vergangenen Woche konnte endlich die Fundamentabtreppung zum Nachgebäude betoniert und soweit fertiggestellt werden. Dieses stellt einen kleinen Meilenstein dar, da dieser Bauabschnitt in der Vergangenheit die Ursache für eine erhebliche Bauzeitverzögerung war. Die Hoffnung steigt, dass jetzt ein normaler Baufortschritt erziehlt werden kann. In der kommenden Woche kann die Verschalung entfernt werden. Dann erfolgt eine erneute Anschüttung und die Vorbereitungen für die Sohlplatte.

5. KW 2022

Nachdem in den beiden vergangenen Woche der Bau wieder ruhte, wurde in dieser Woche an der Fundamentabtreppung zum Nachbargebäude weiter gearbeitet. Es wurden die äußeren Verschalungselemente aufgestellt und die Bewehrung für das Fundament erstellt.

4. KW 2022

Auch diese Woche kein Baufortschritt.

3. KW 2022

Diese Woche kein Baufortschritt.

2. KW 2022

Fundamentabtreppung zum Nachbargebäude

Nach der langen Weihnachtspause ging es in der 2. KW 2022 endlich weiter. In einem 1. Schritt wurde die Wand zum Nachbargebäude wieder freigelegt und gegen aufsteigende Feuchtigkeit abgedichtet. Dann wurde die Abtreppung zum Nachbargebäude gegossen. Eine kleine Herausforderung stellt die Abstützung des Balkens der Terrasse / Balkon des Nachbarn dar.
